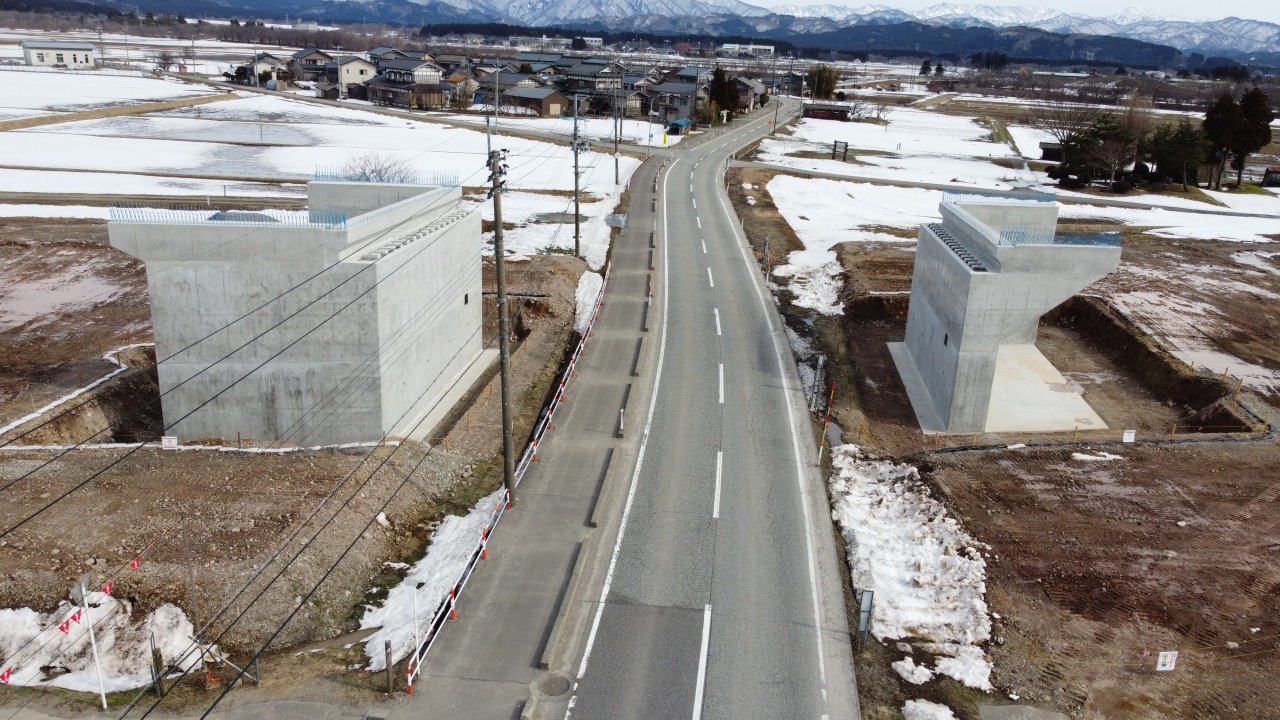

完成

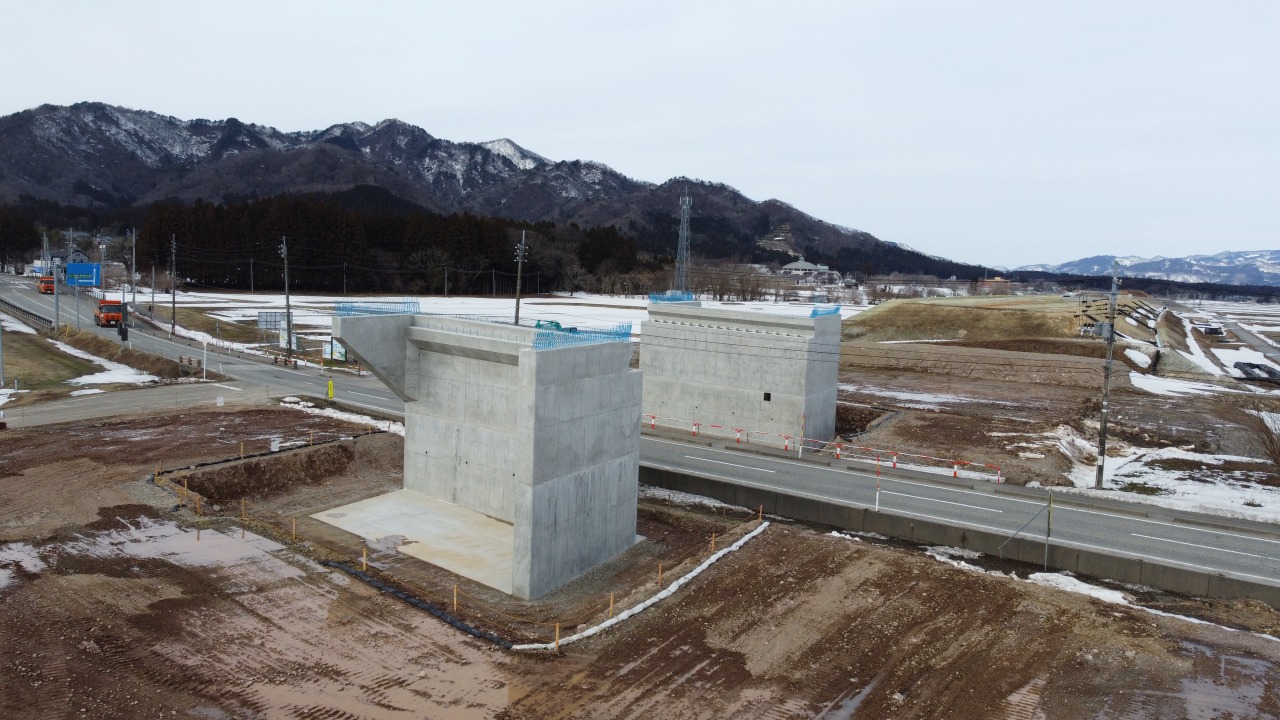

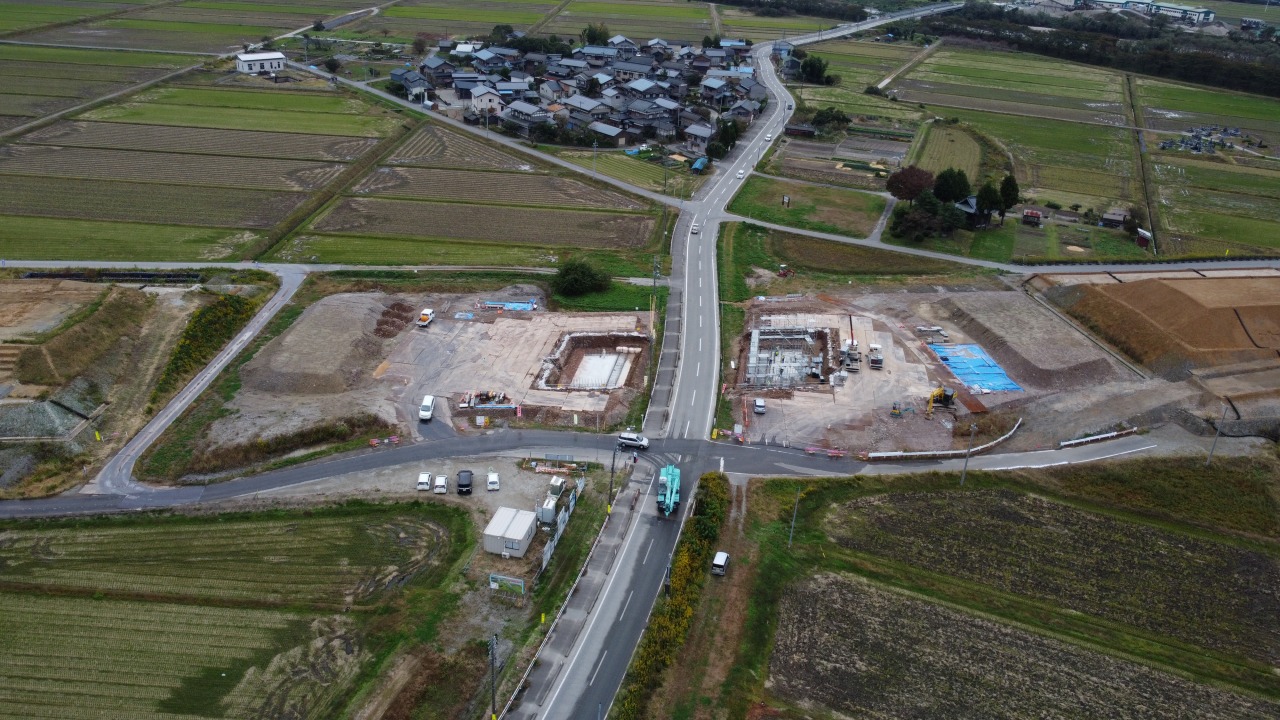

工事進捗状況(2月末)

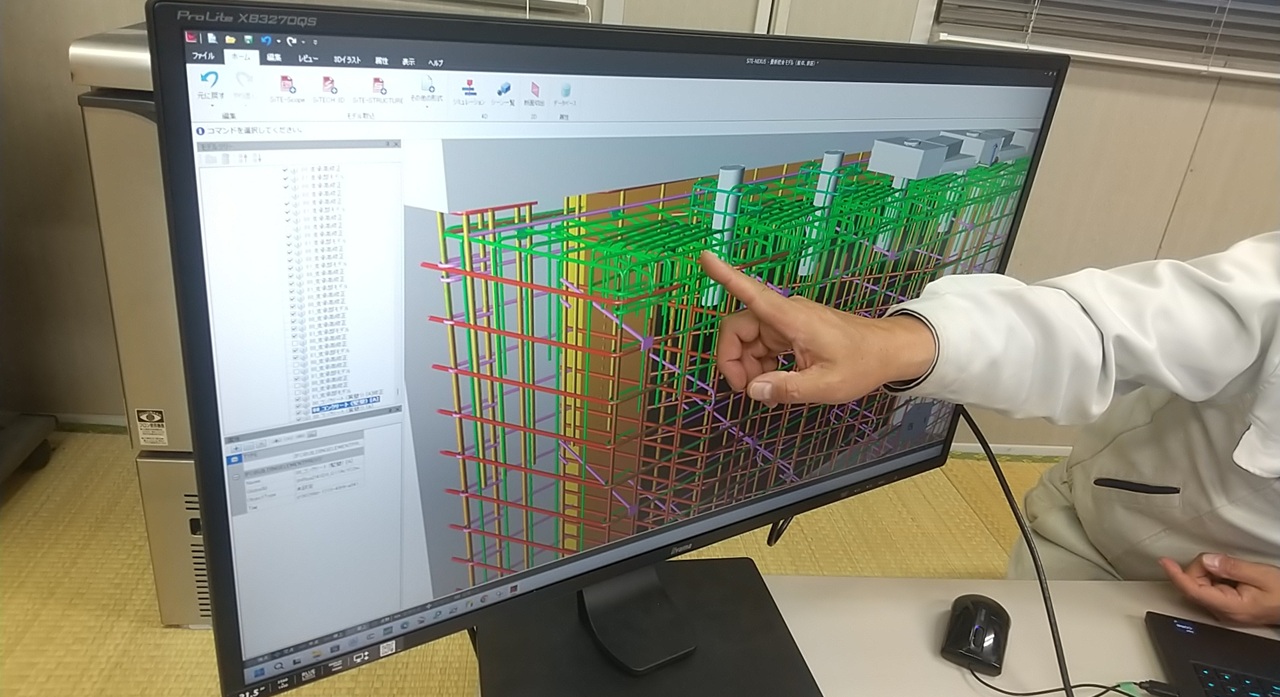

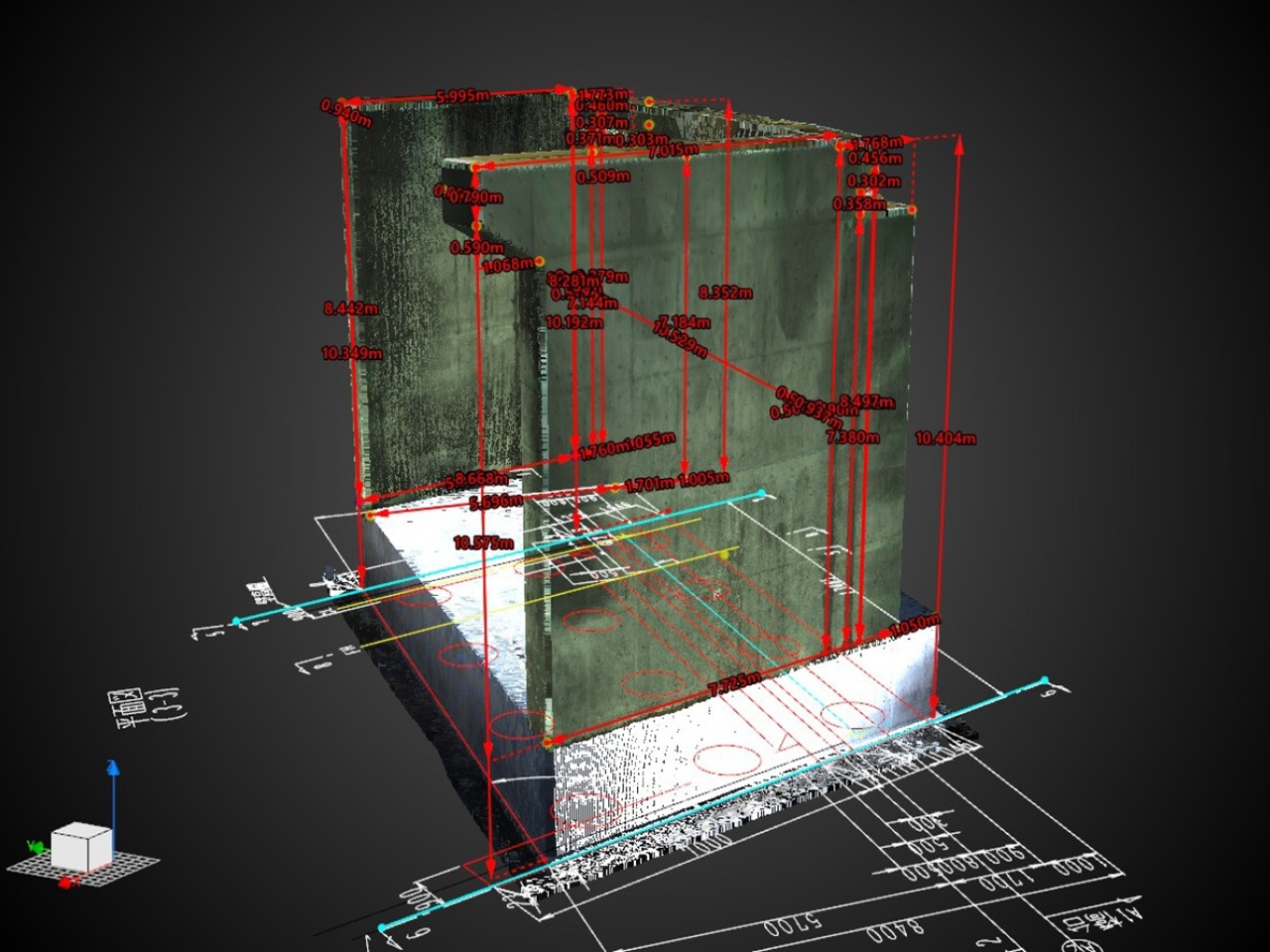

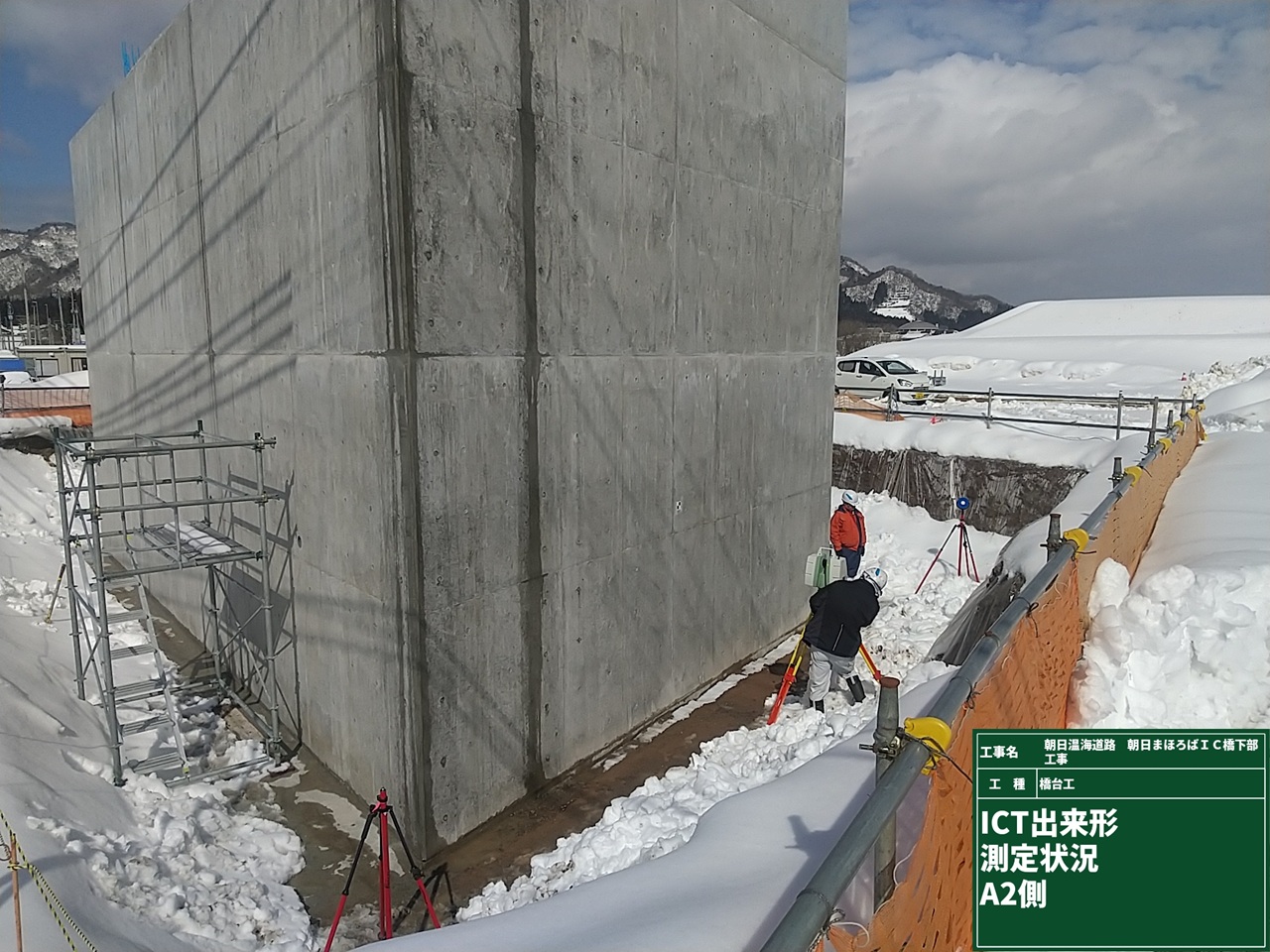

ICT出来形(躯体工) レーザースキャナによる計測

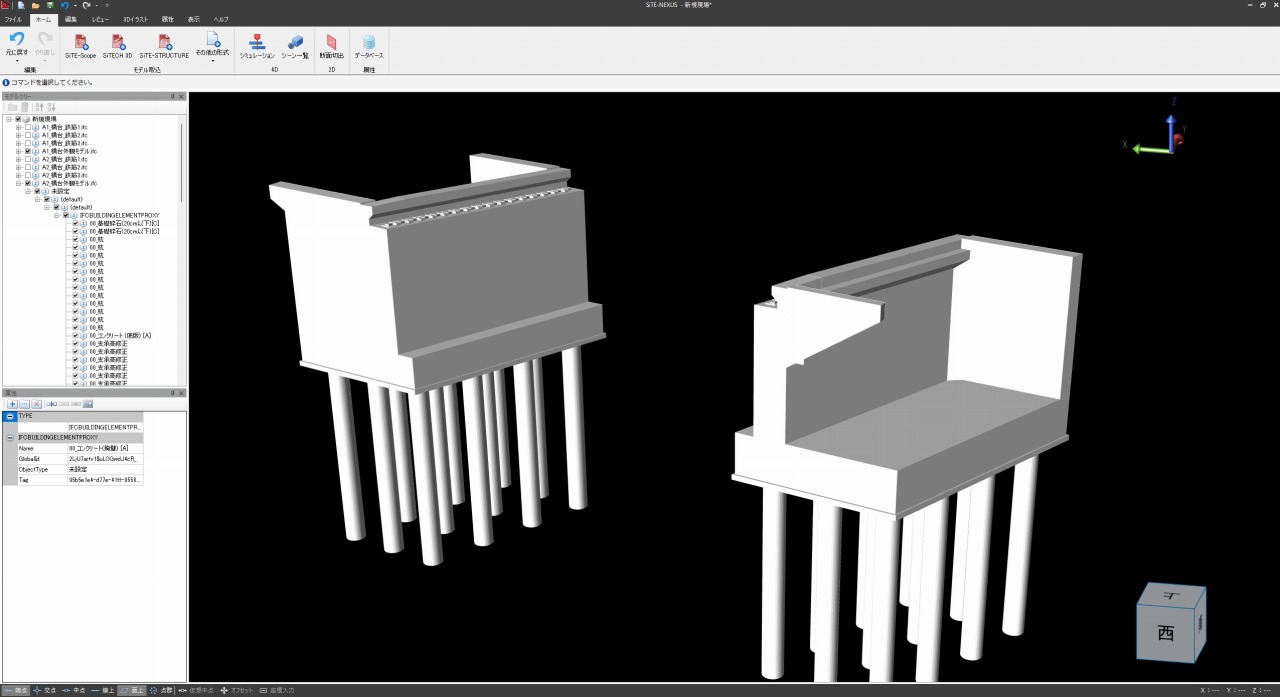

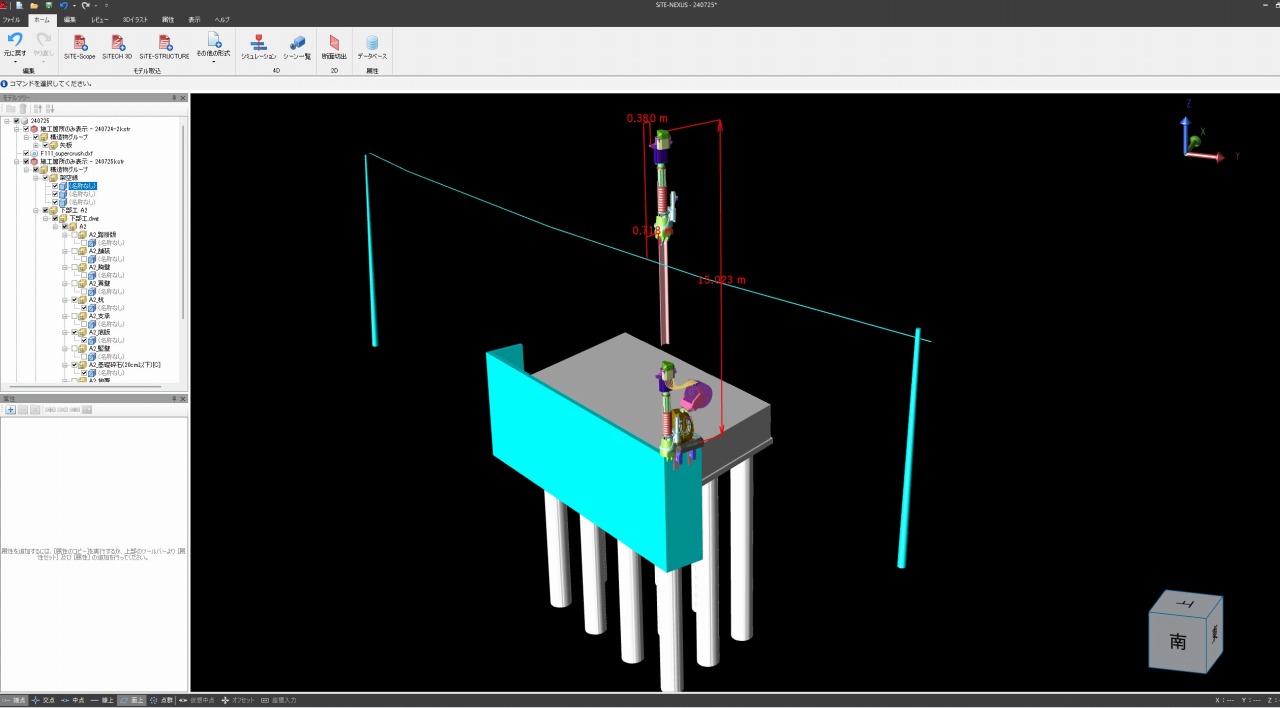

ICT出来形(躯体工) 点群データからの測定値

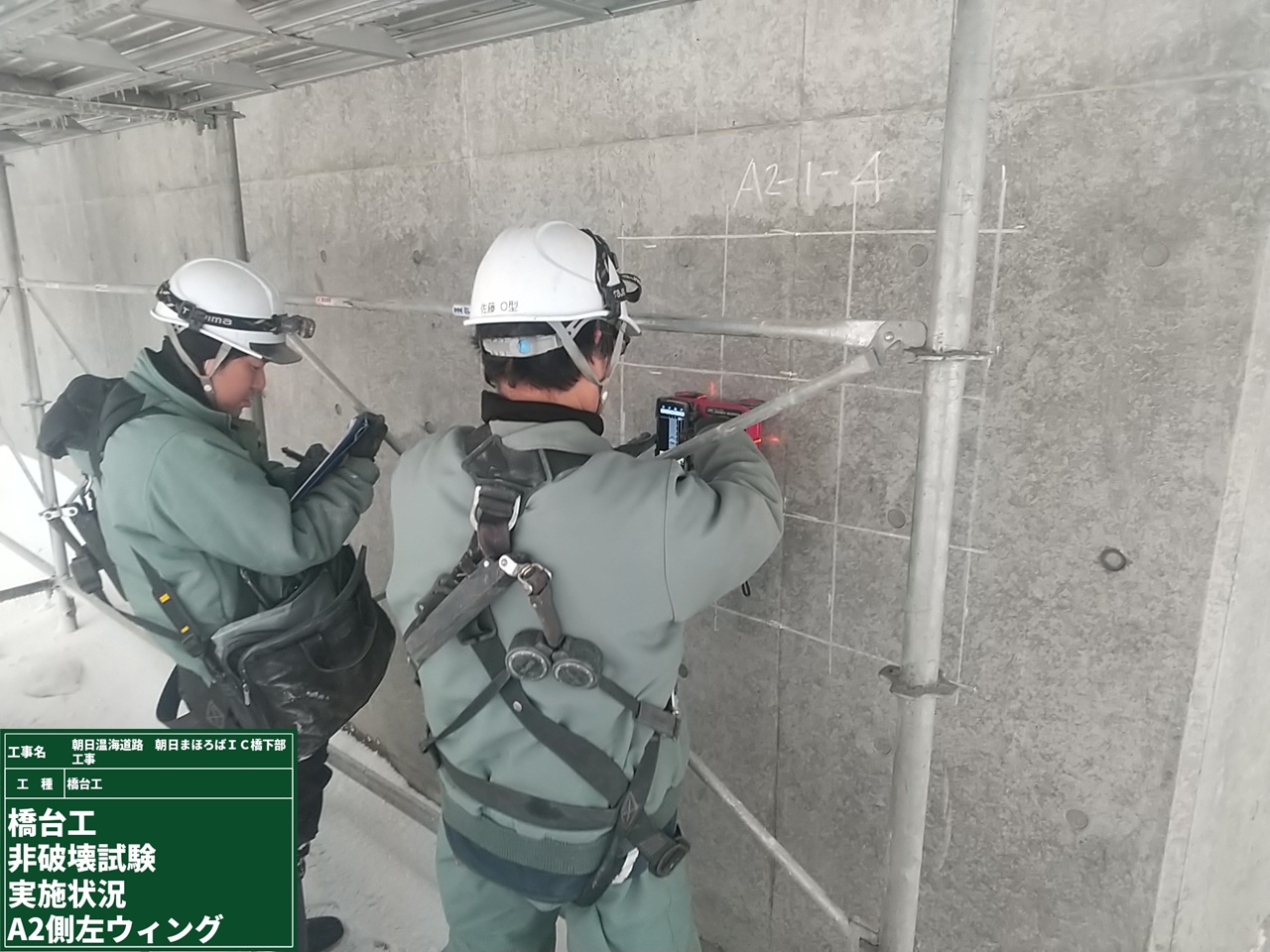

非破壊試験(鉄筋被り及び間隔測定)

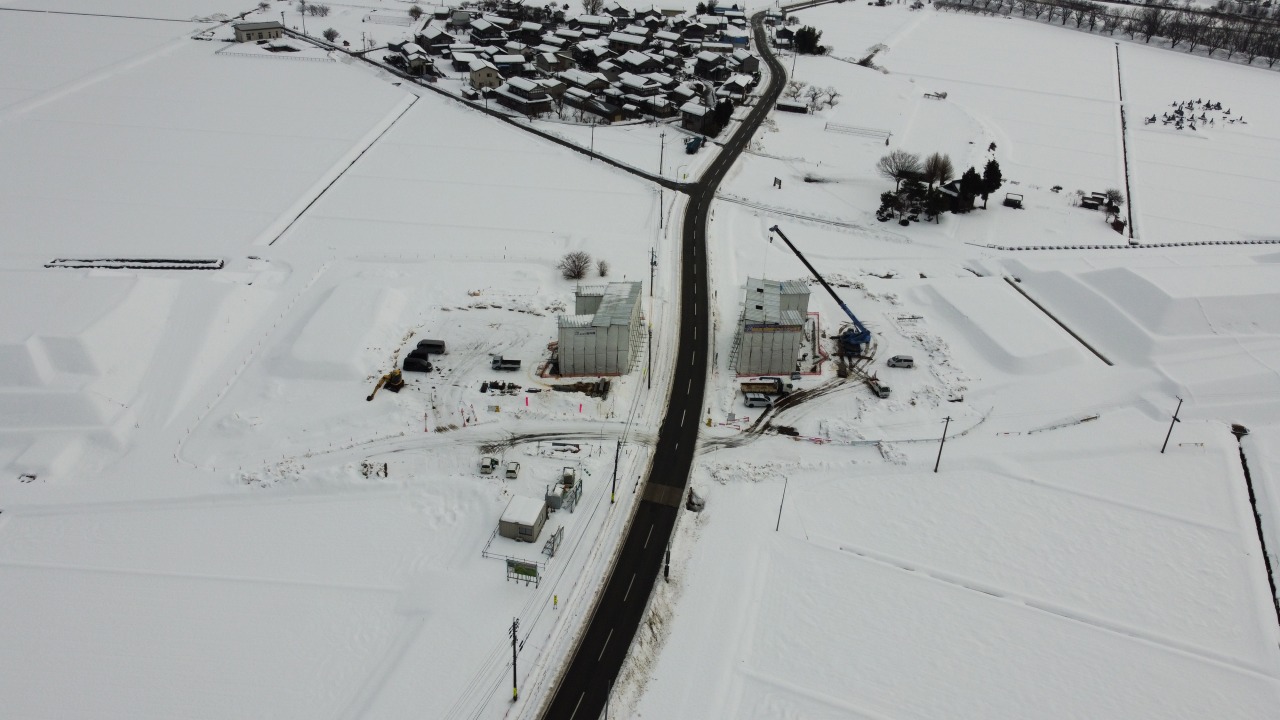

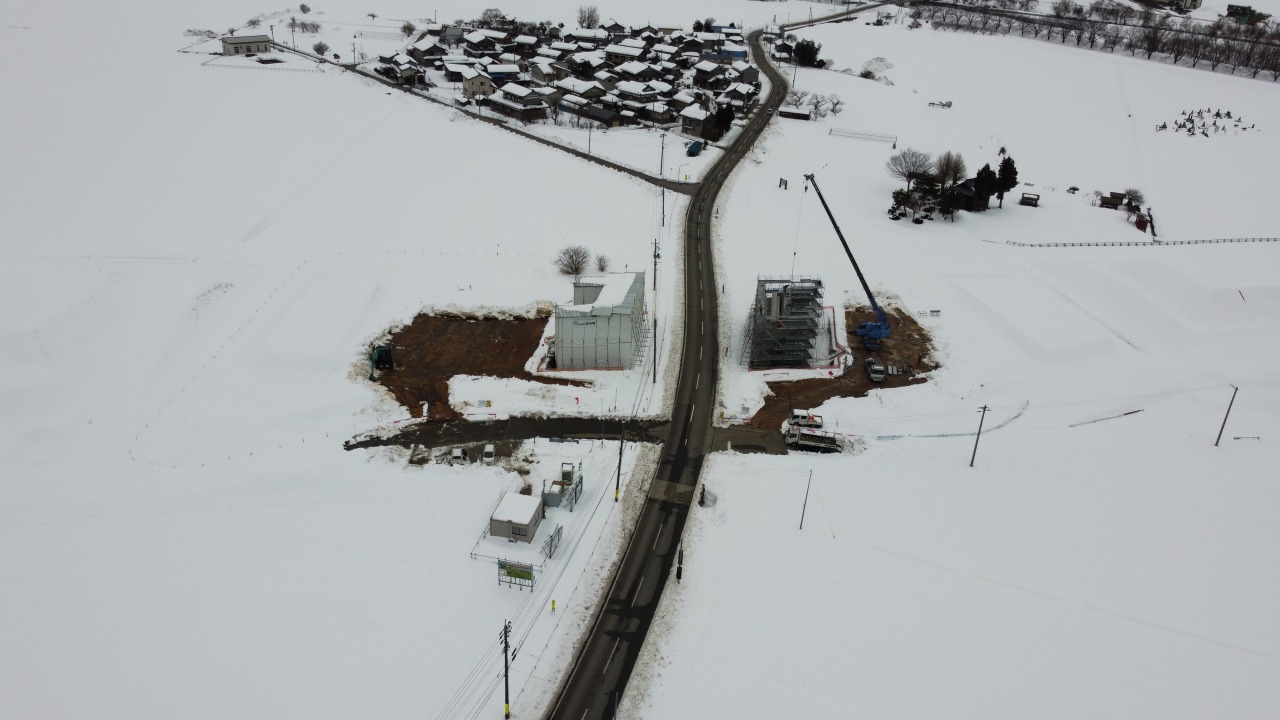

工事進捗状況(1月末)

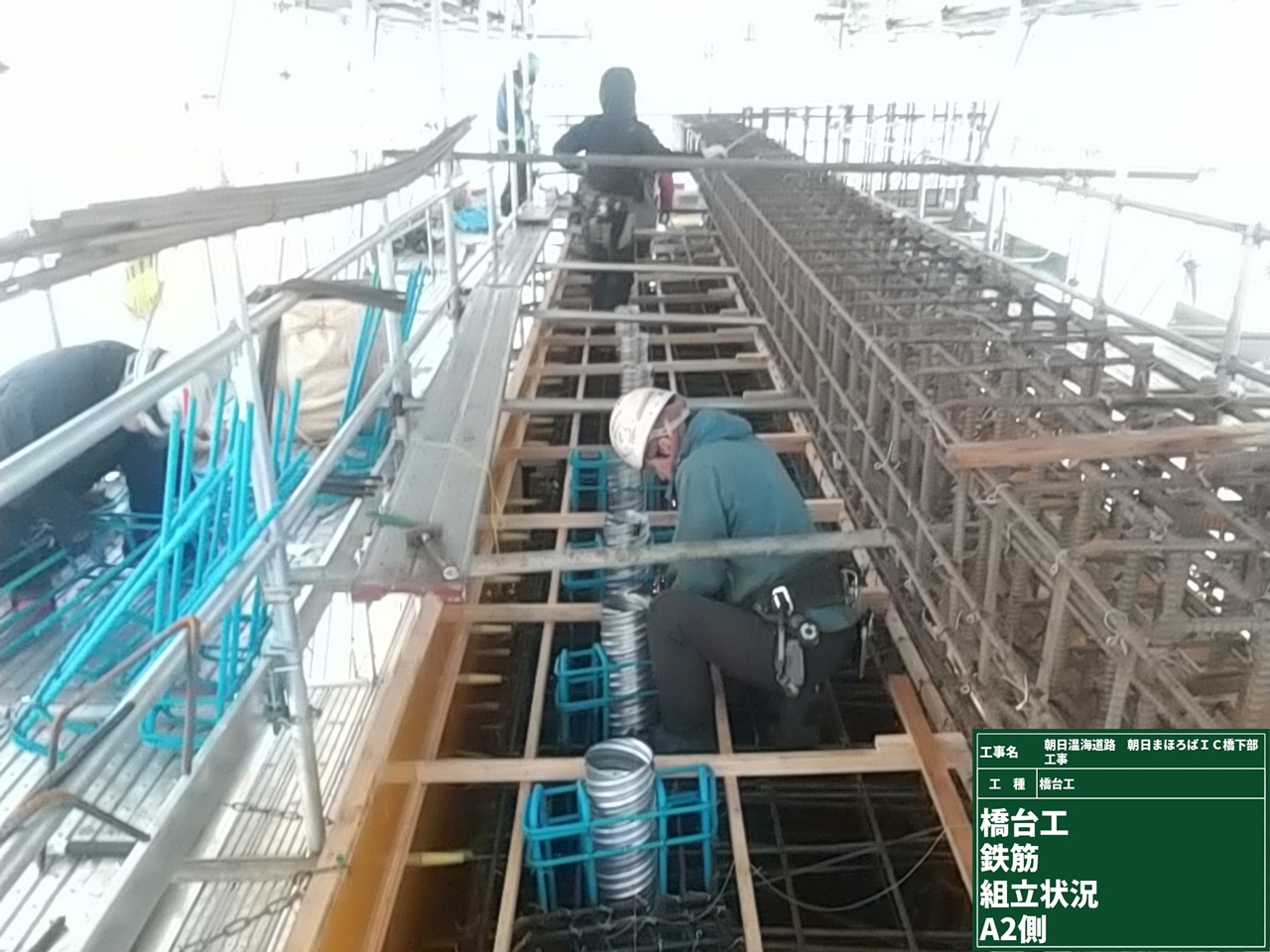

橋台躯体工(パラペット部 鉄筋型枠組立状況)
現場内除雪状況

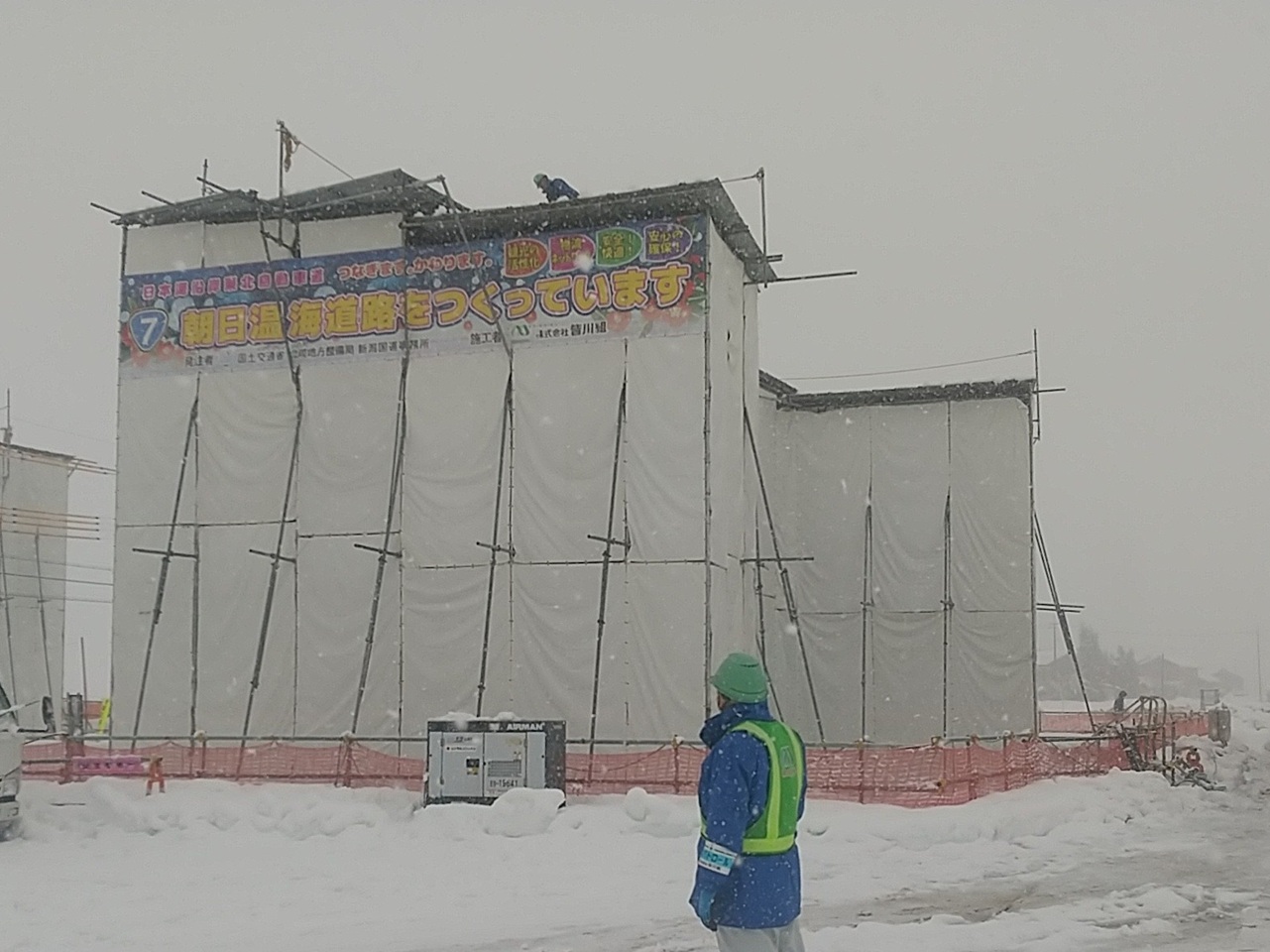

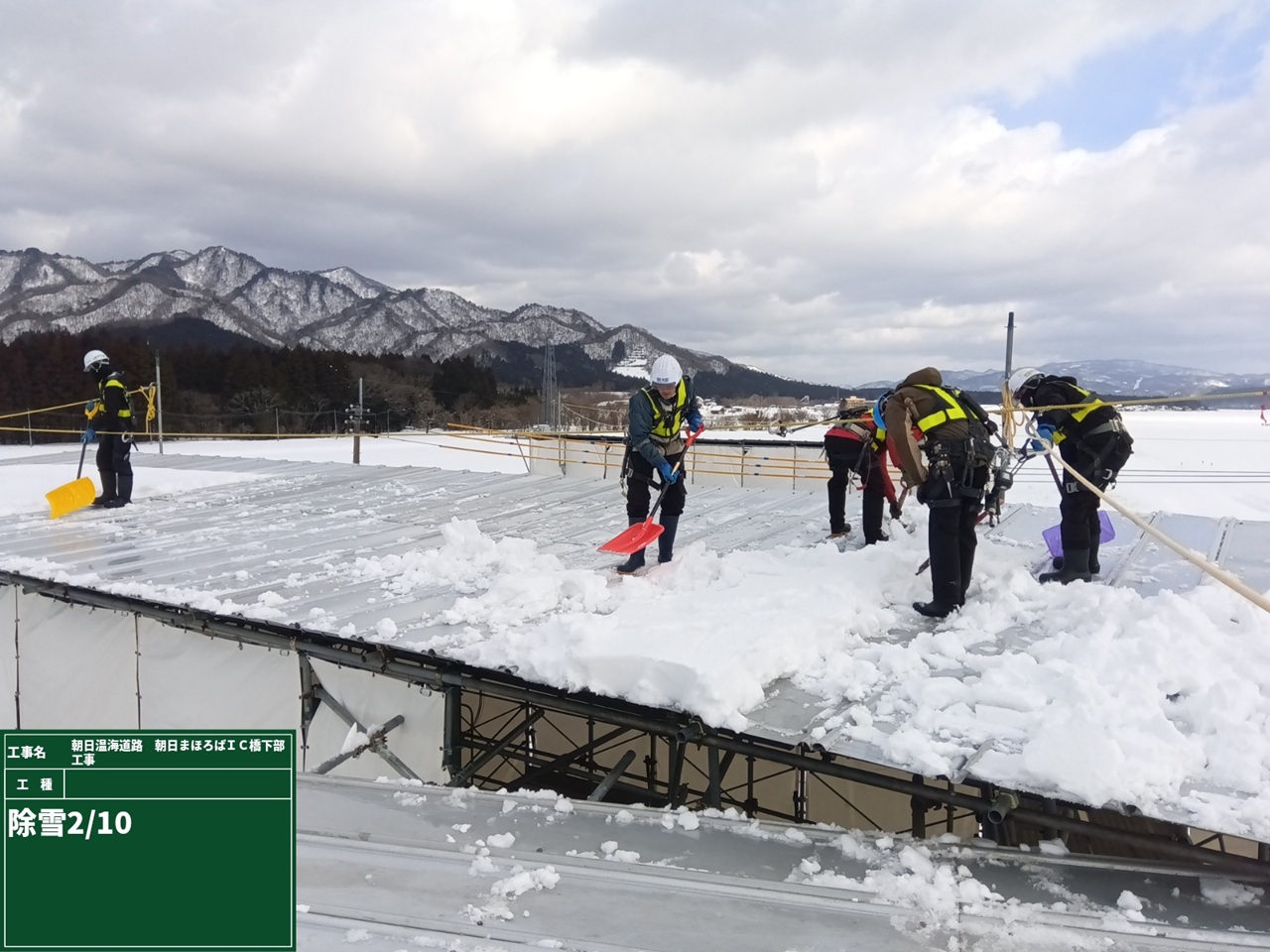

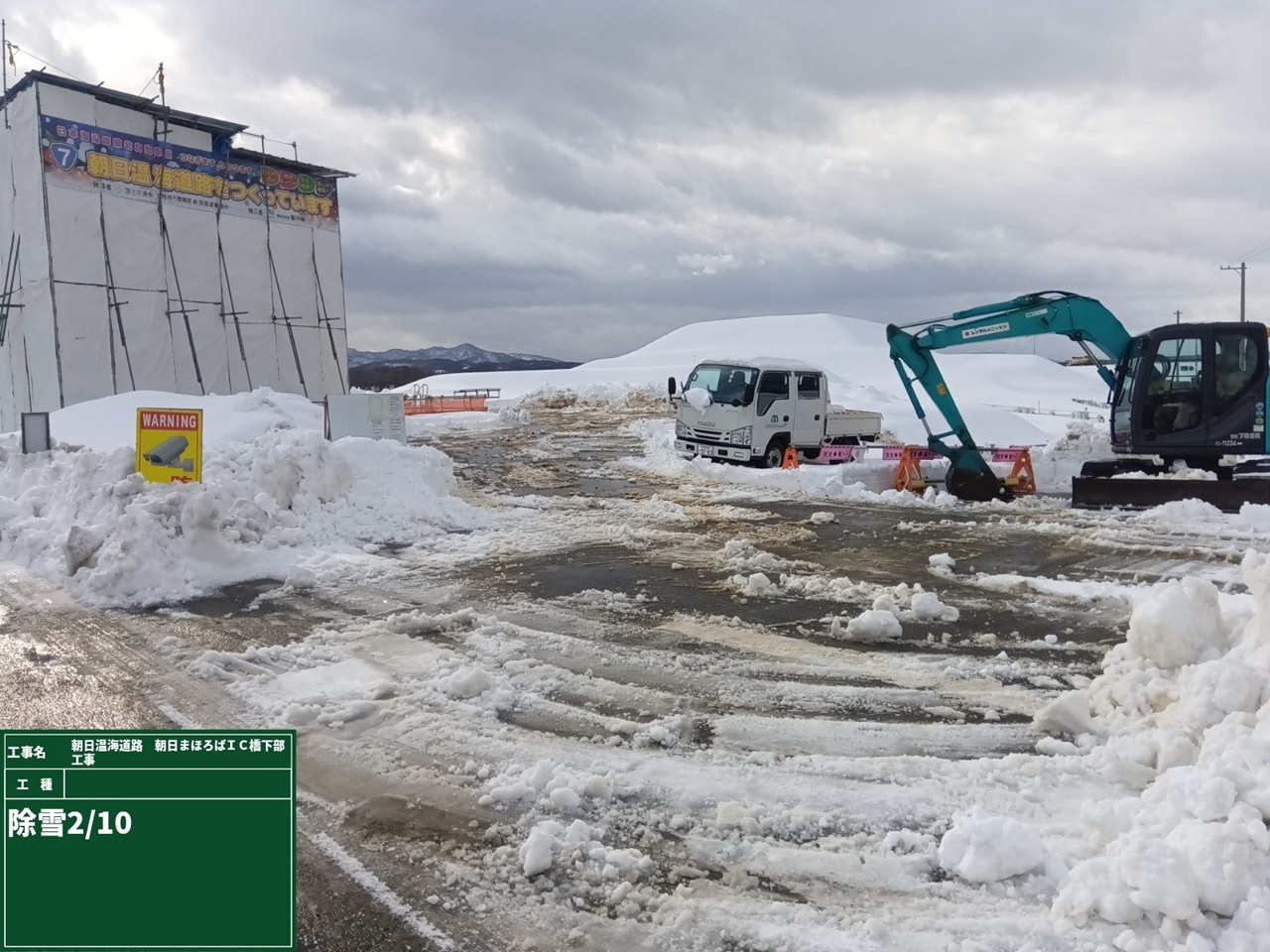

雪寒仮囲い屋根部の除雪
工事進捗状況(12月末)

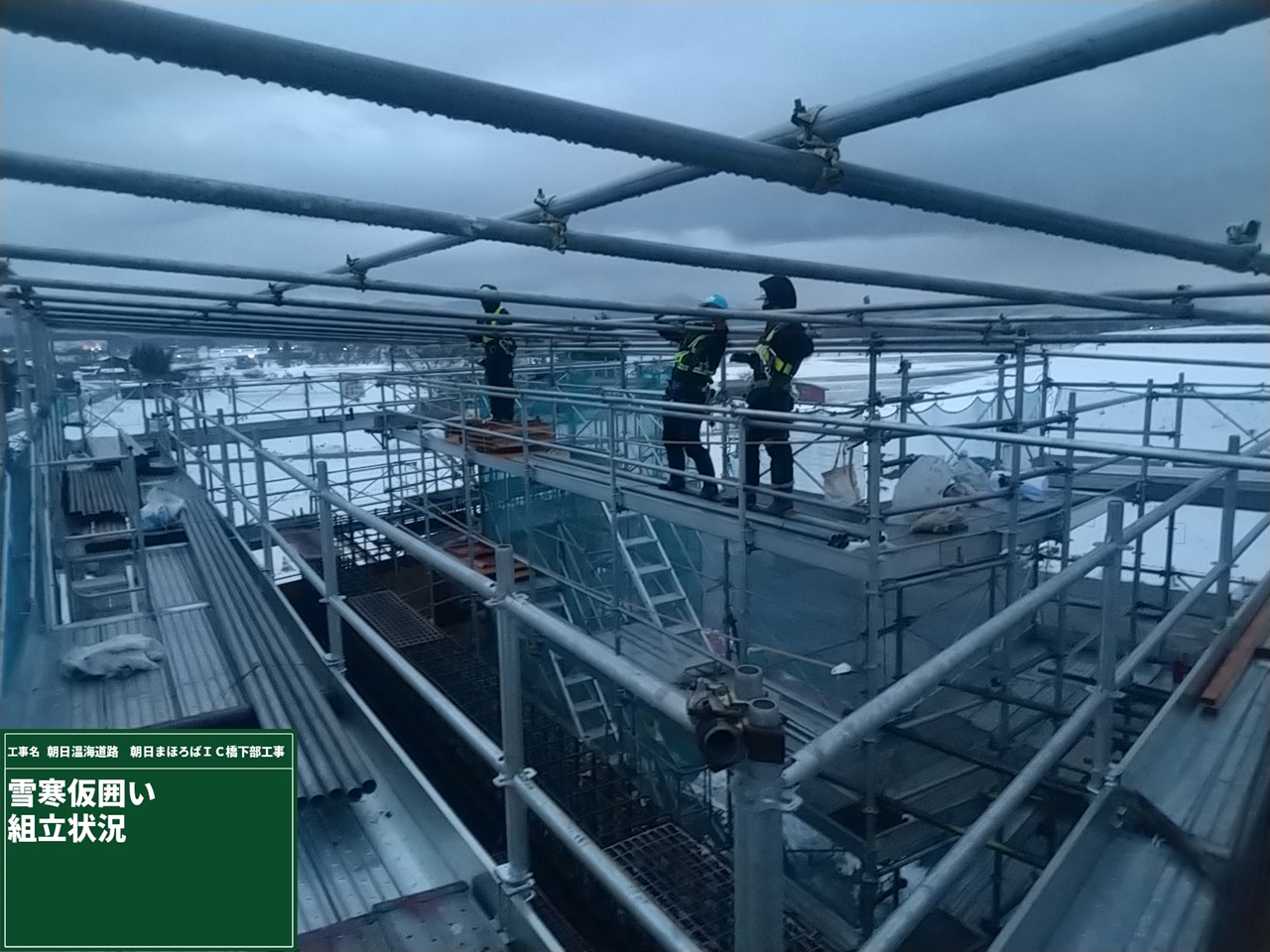

仮設工(雪寒仮囲い)

工事進捗状況(11月末)

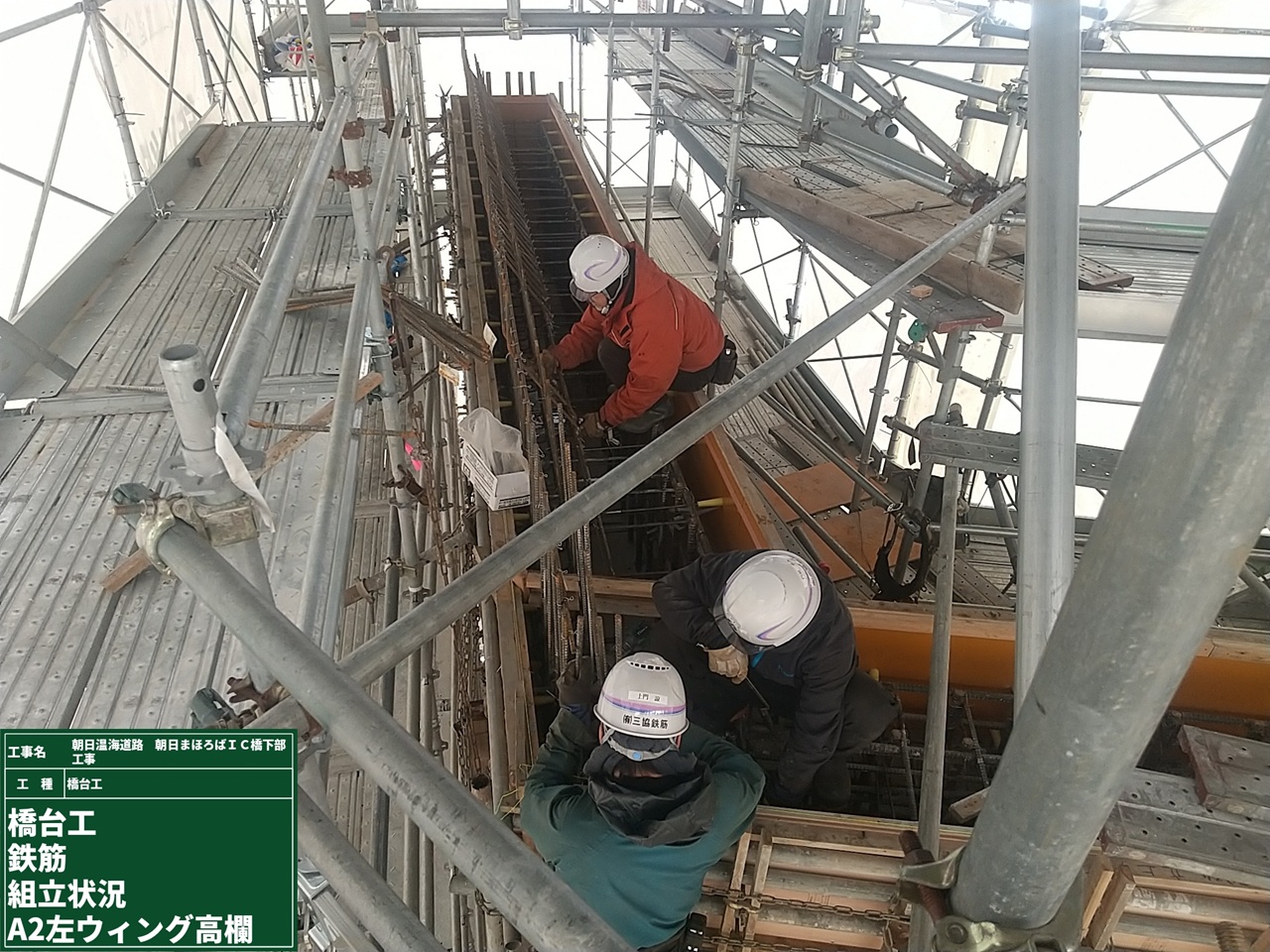

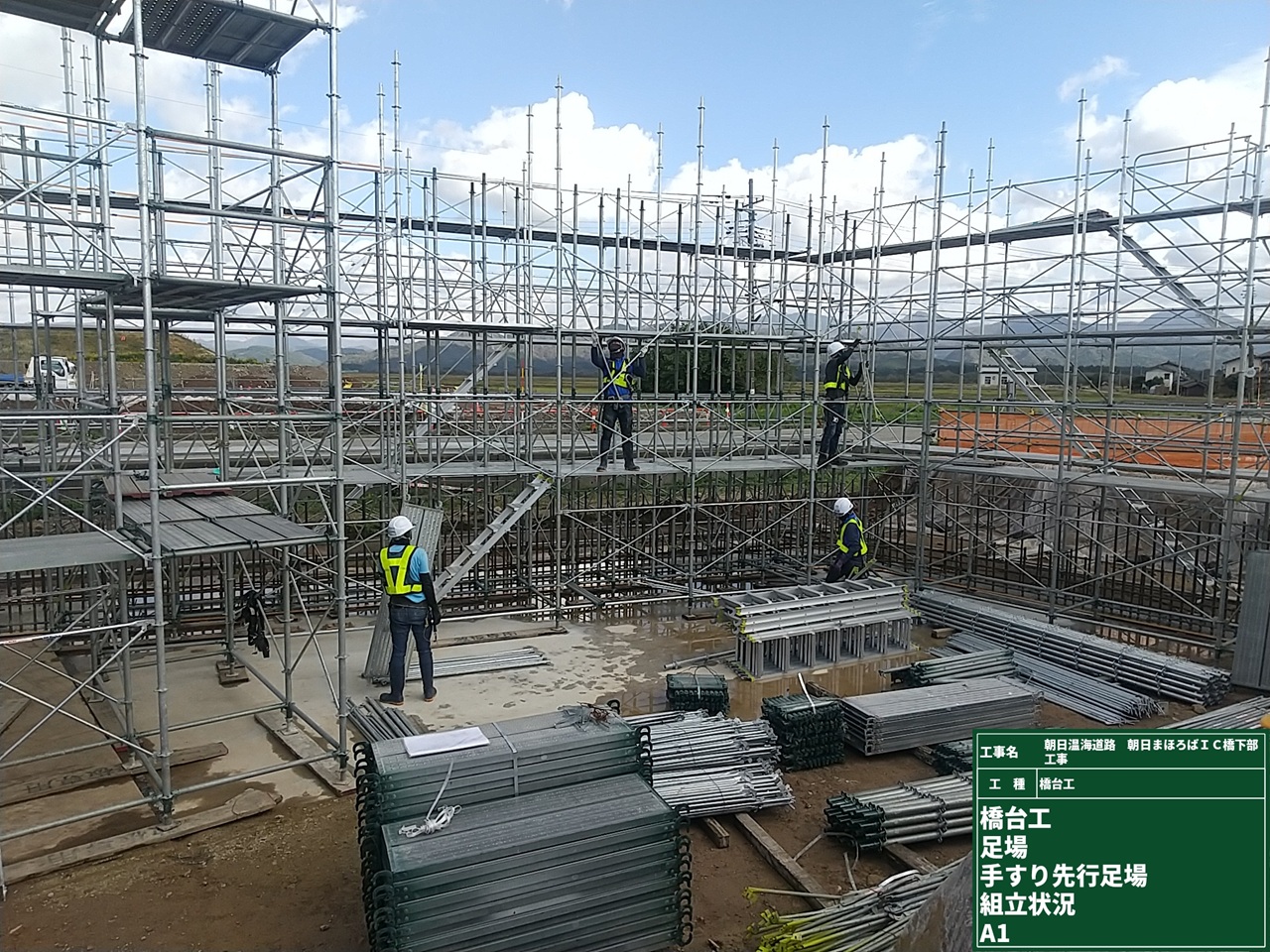

足場組立状況

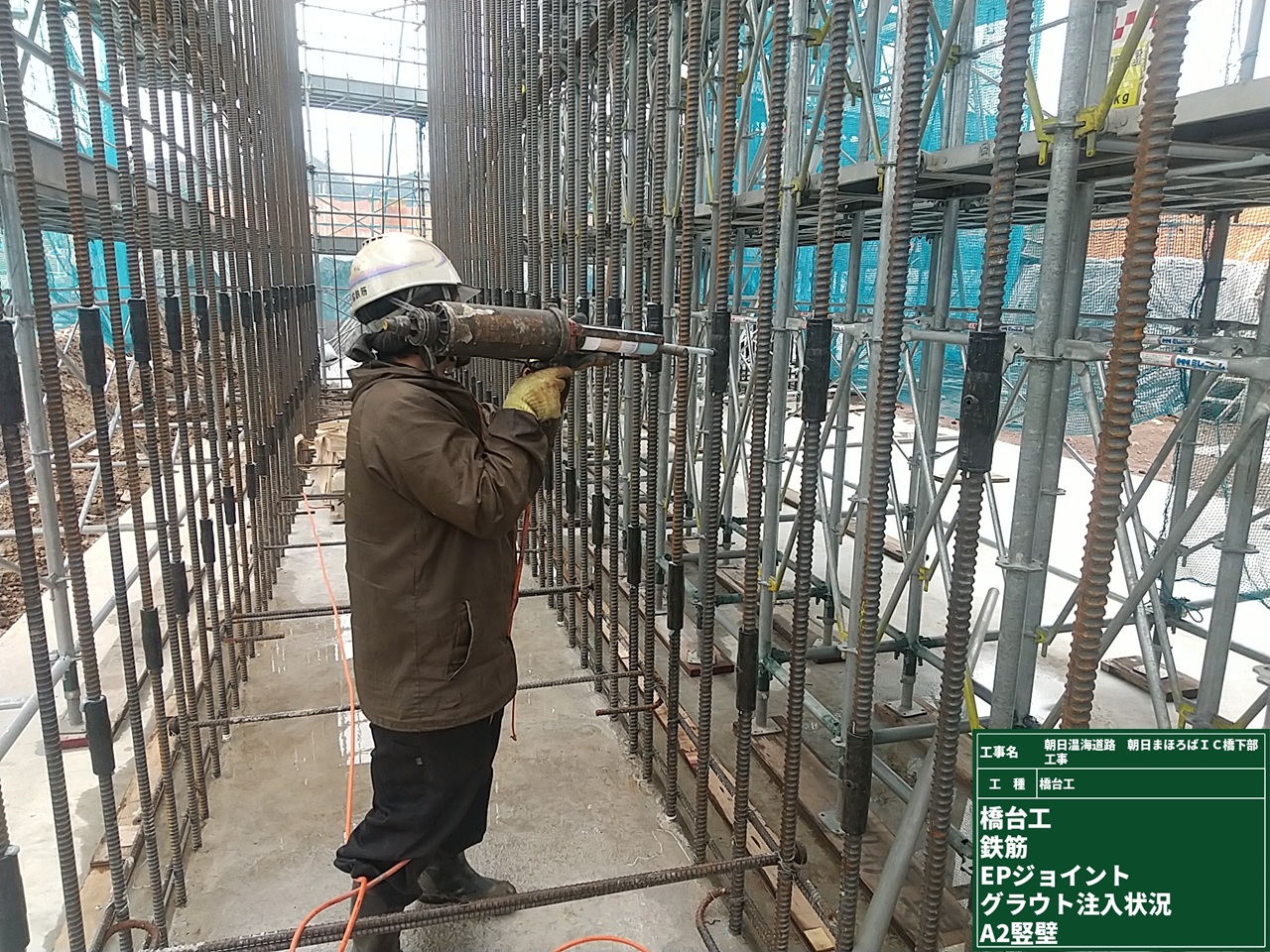

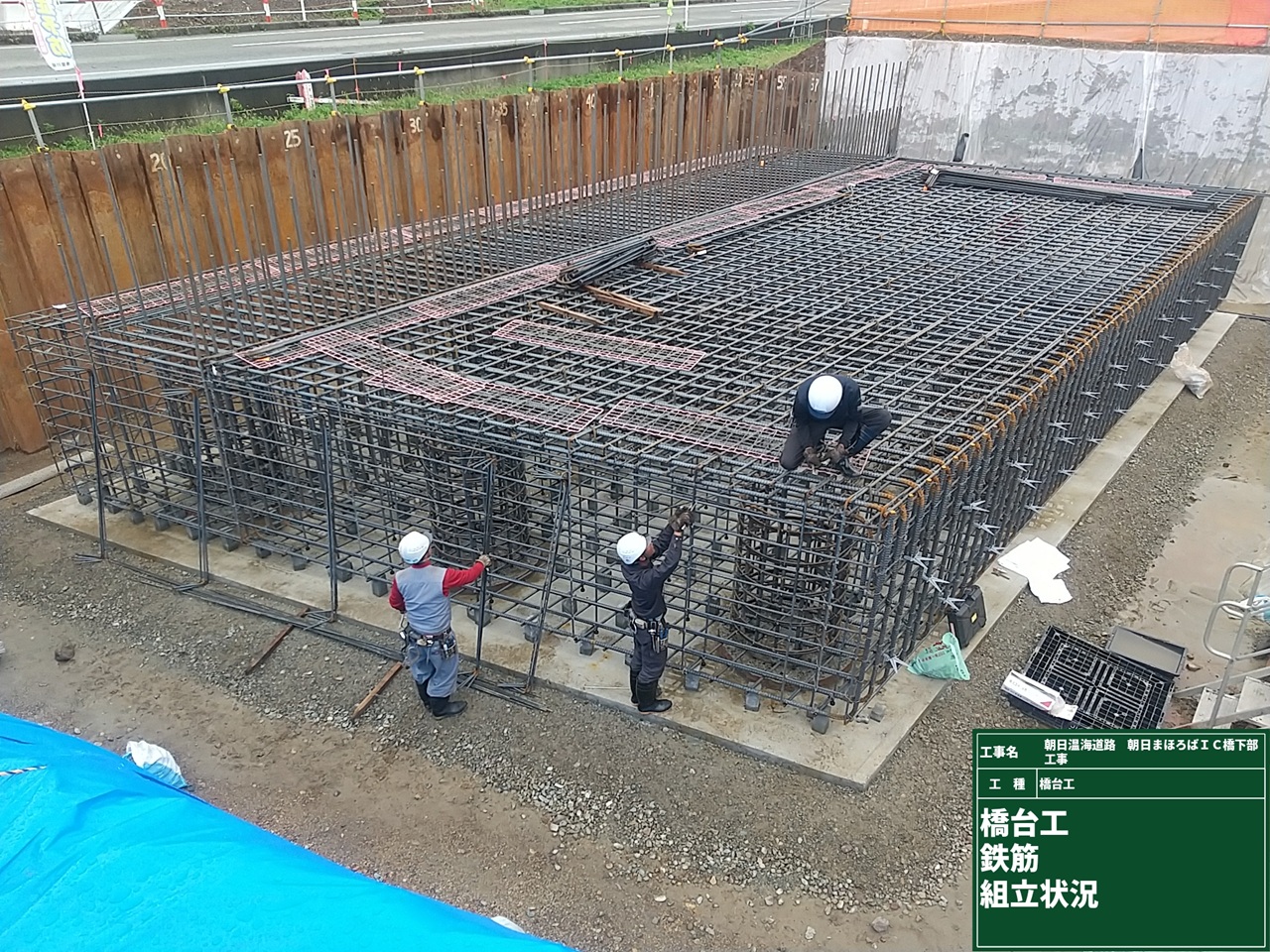

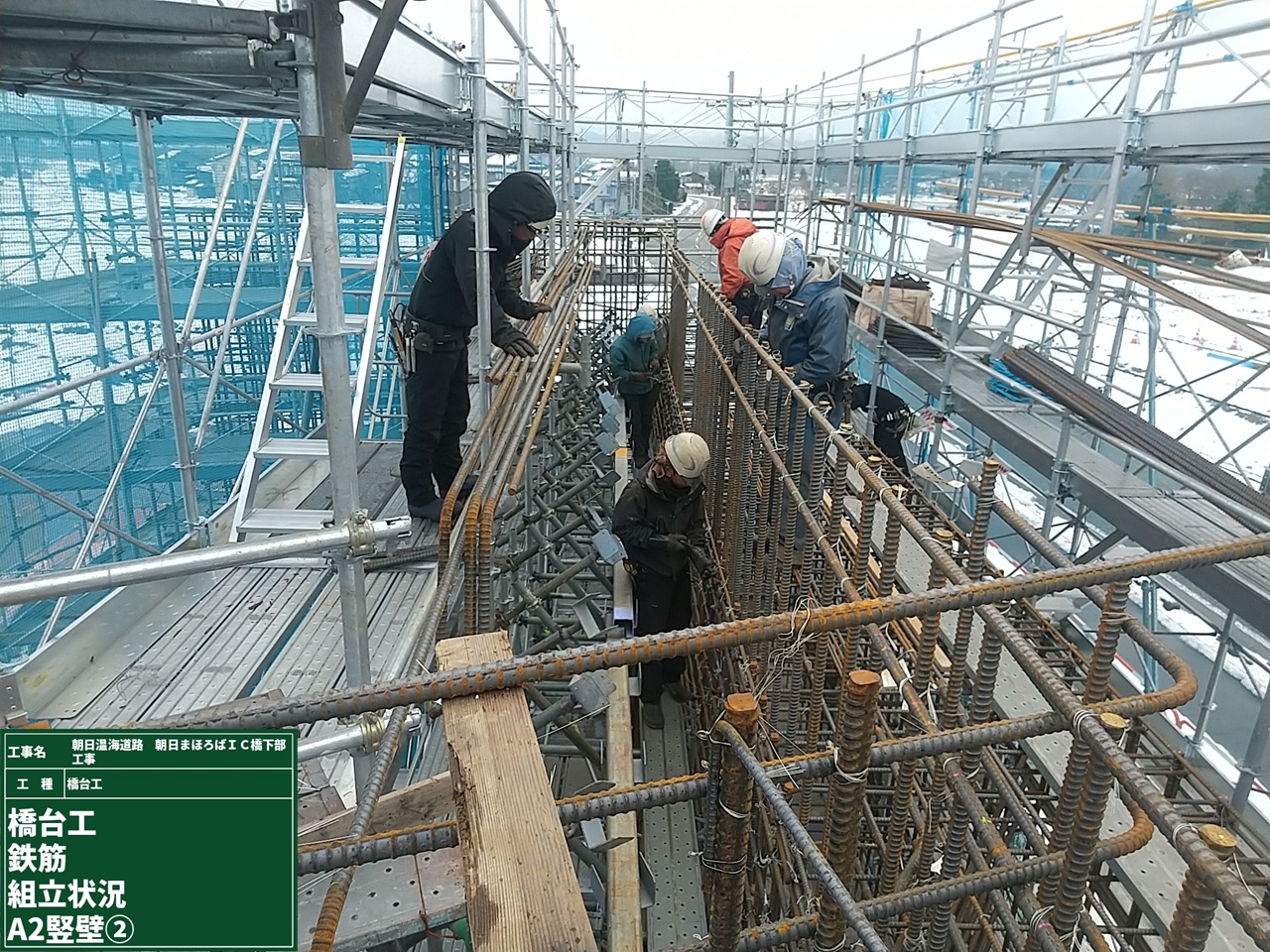

橋台躯体工(竪壁部 機械式鉄筋継手工法)

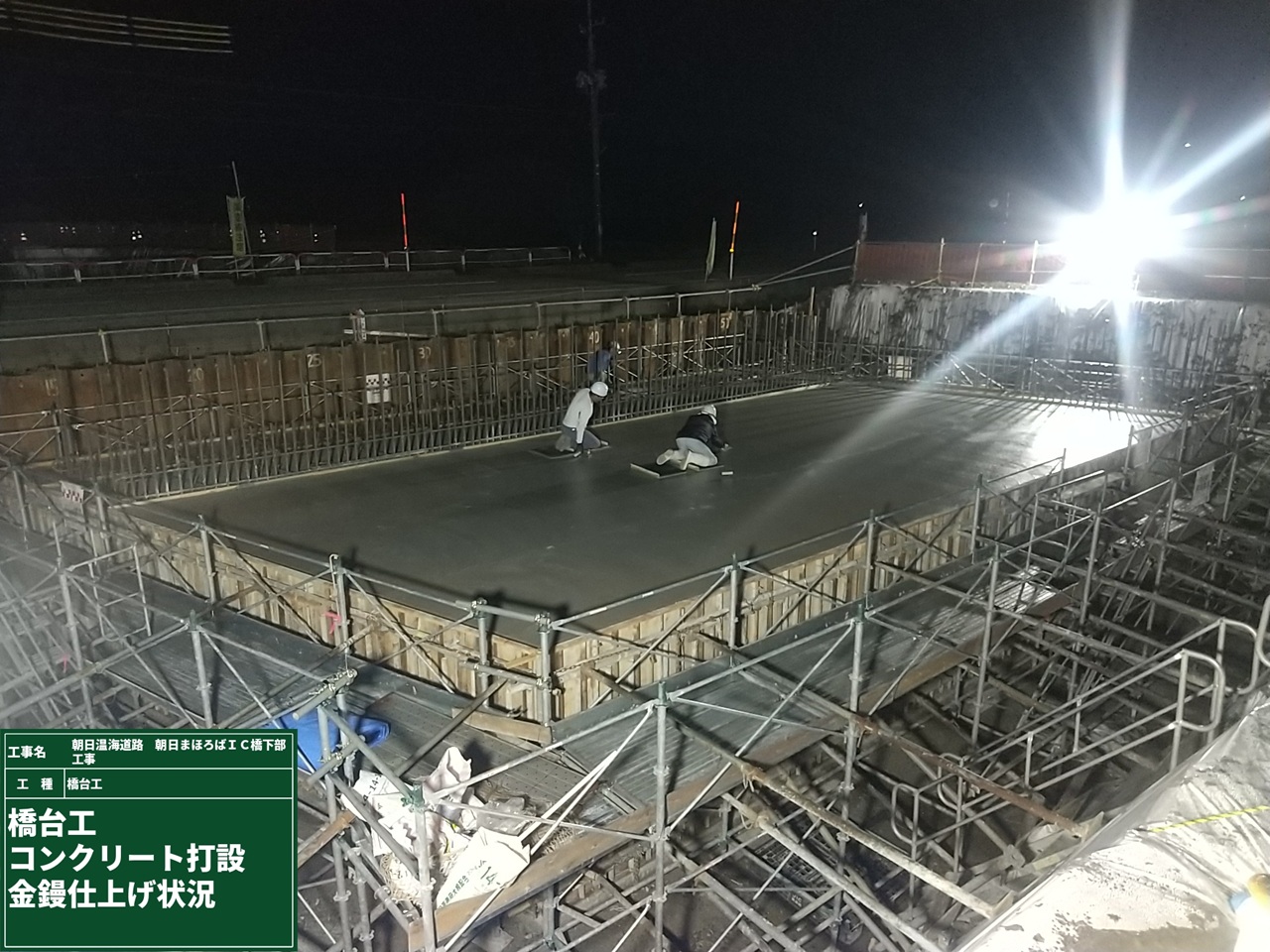

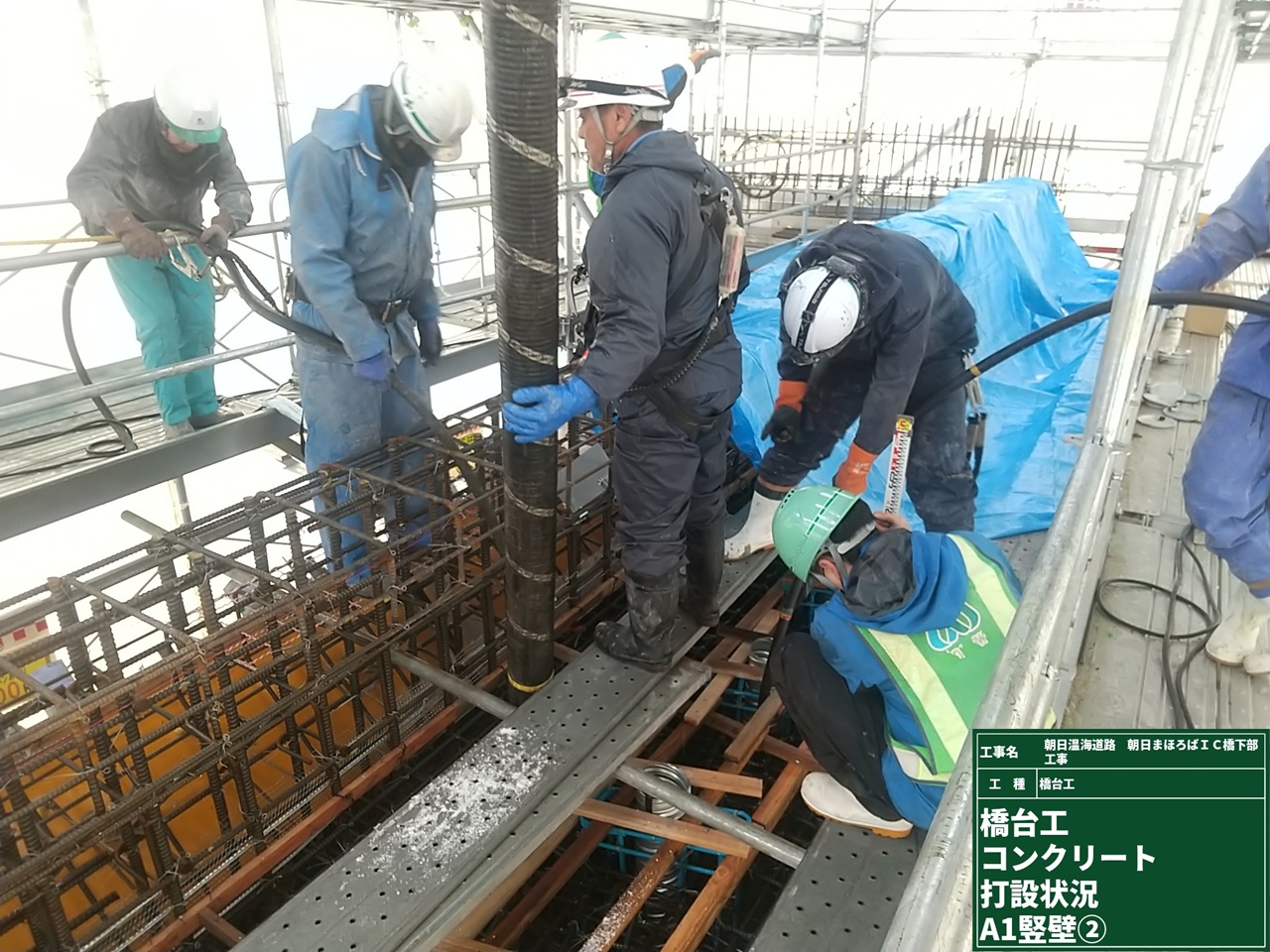

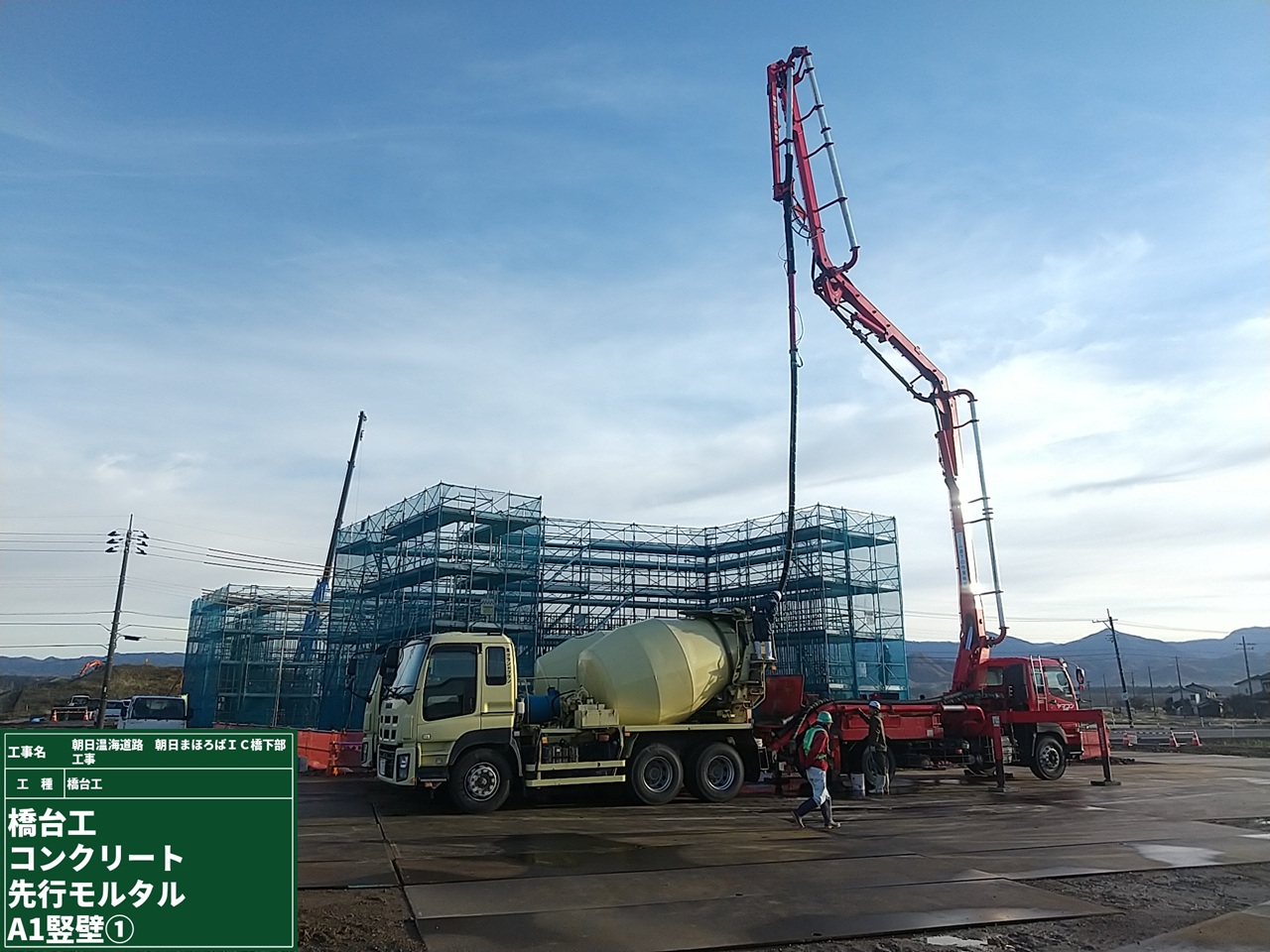

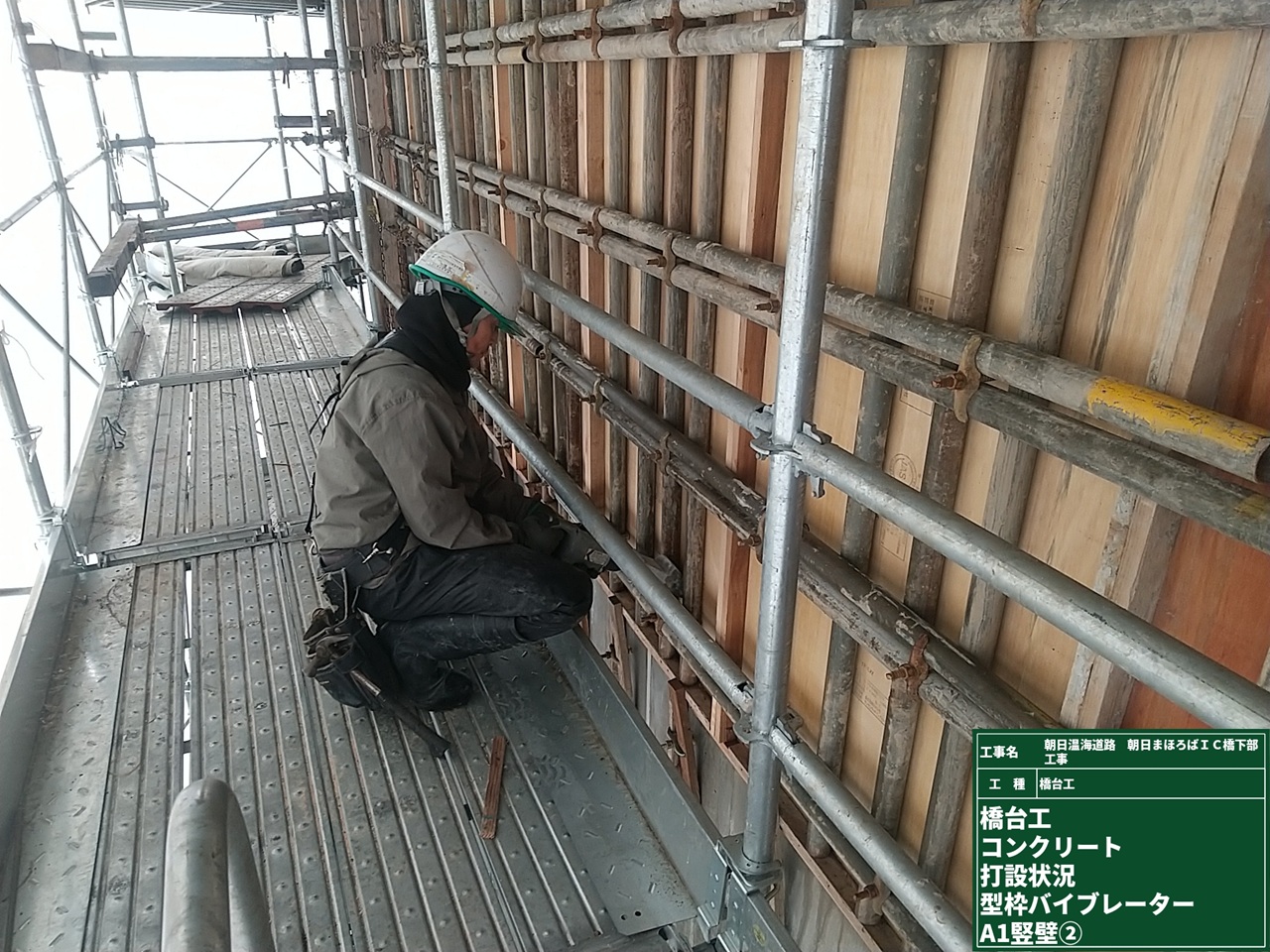

橋台躯体工(竪壁部 コンクリート打設状況)
地域とのコミュニケーション(工事のPR横断幕の設置)
工事進捗状況(10月末)
橋台躯体工(フーチング部 鉄筋組立状況)
橋台躯体工(フーチング部 コンクリート状況)

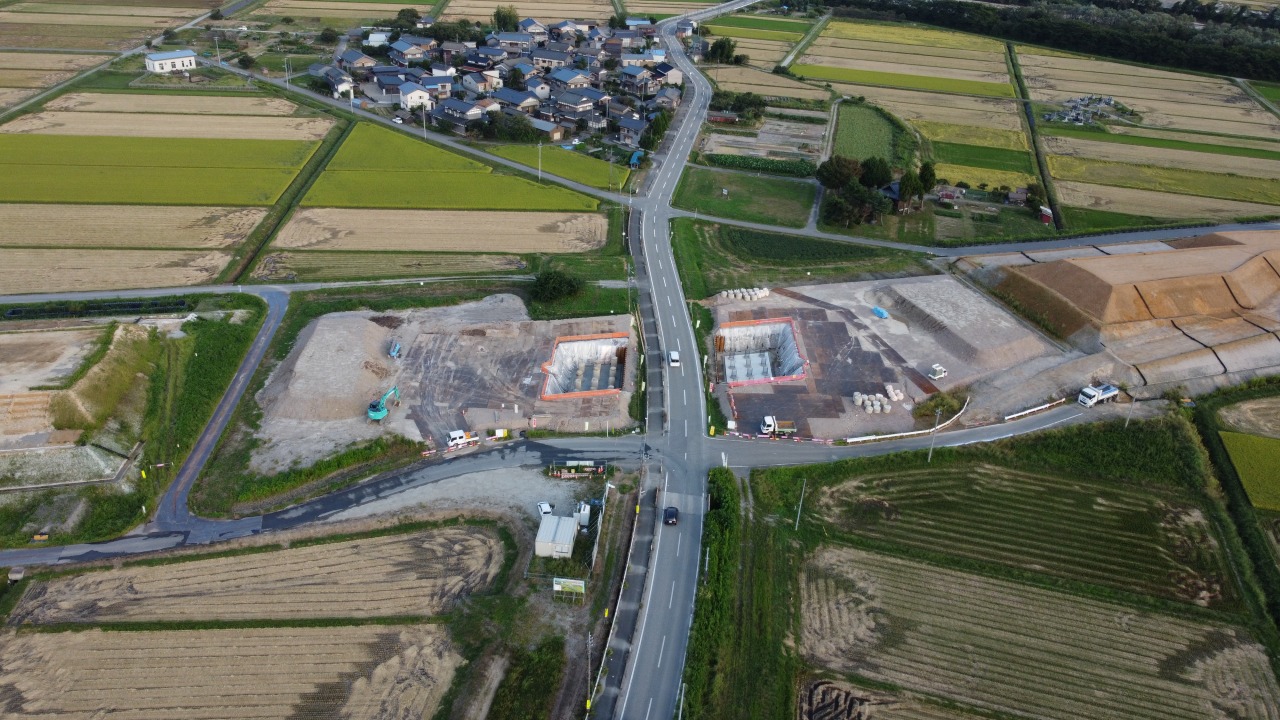

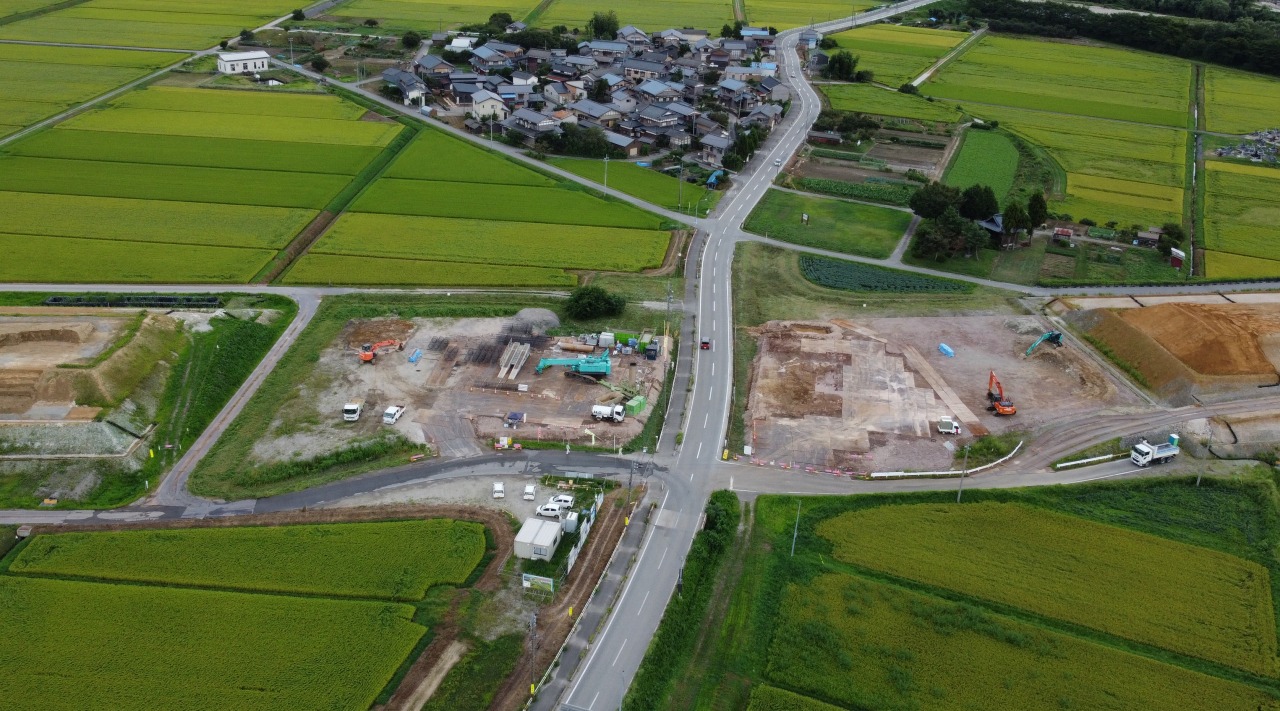

工事進捗状況(9月末)

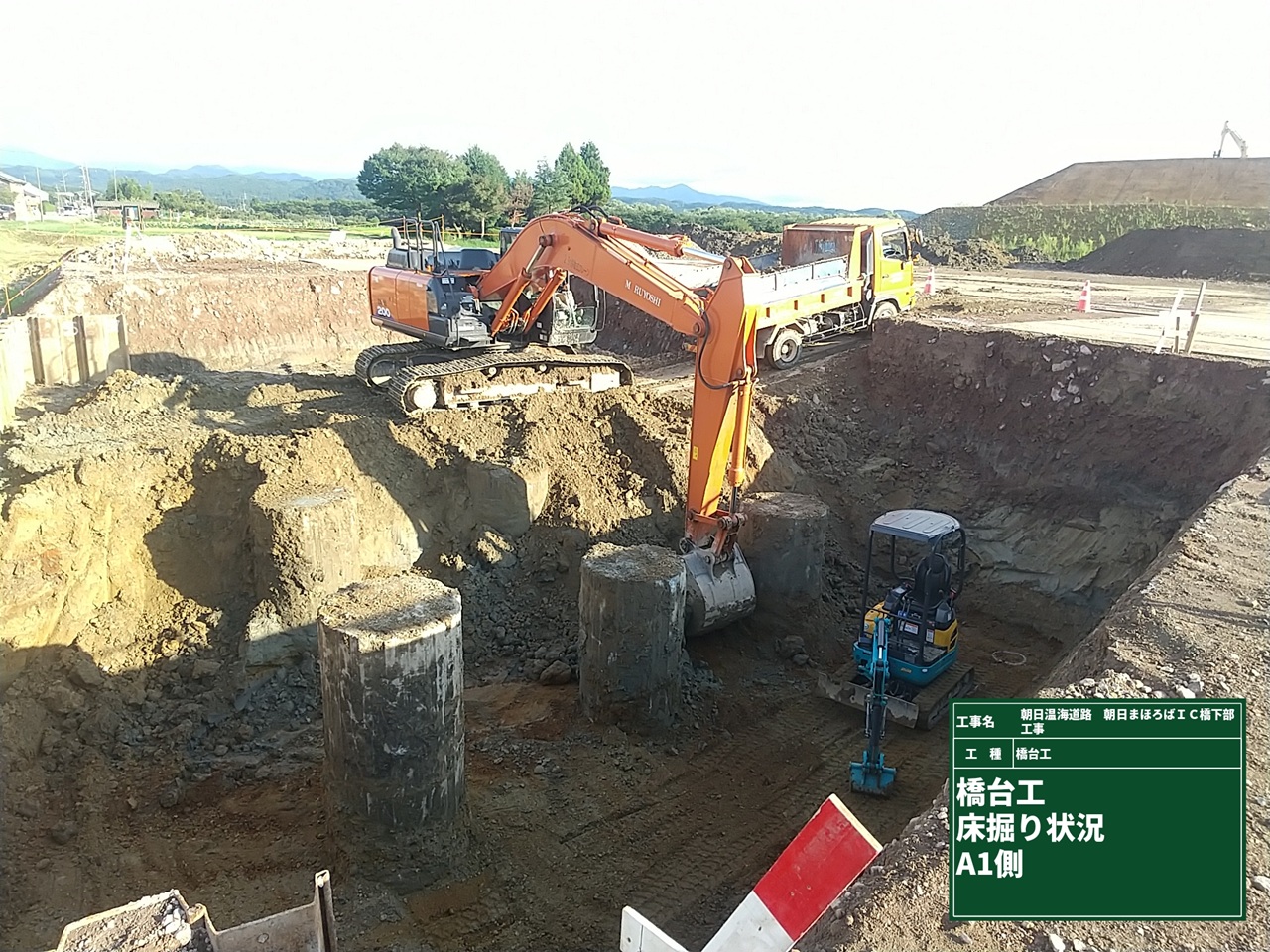

作業土工(床掘り状況)

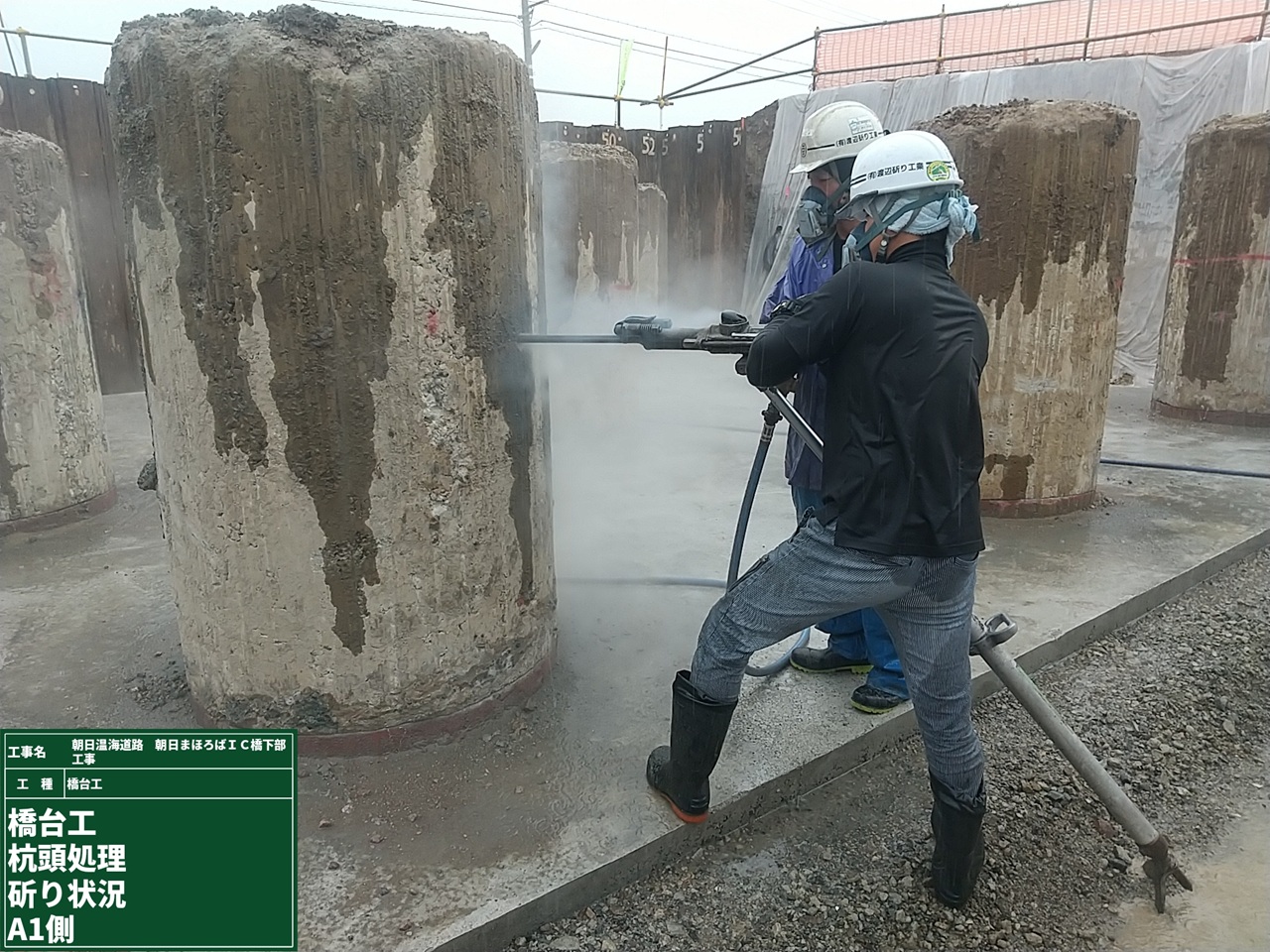

場所打杭工(杭頭処理状況)

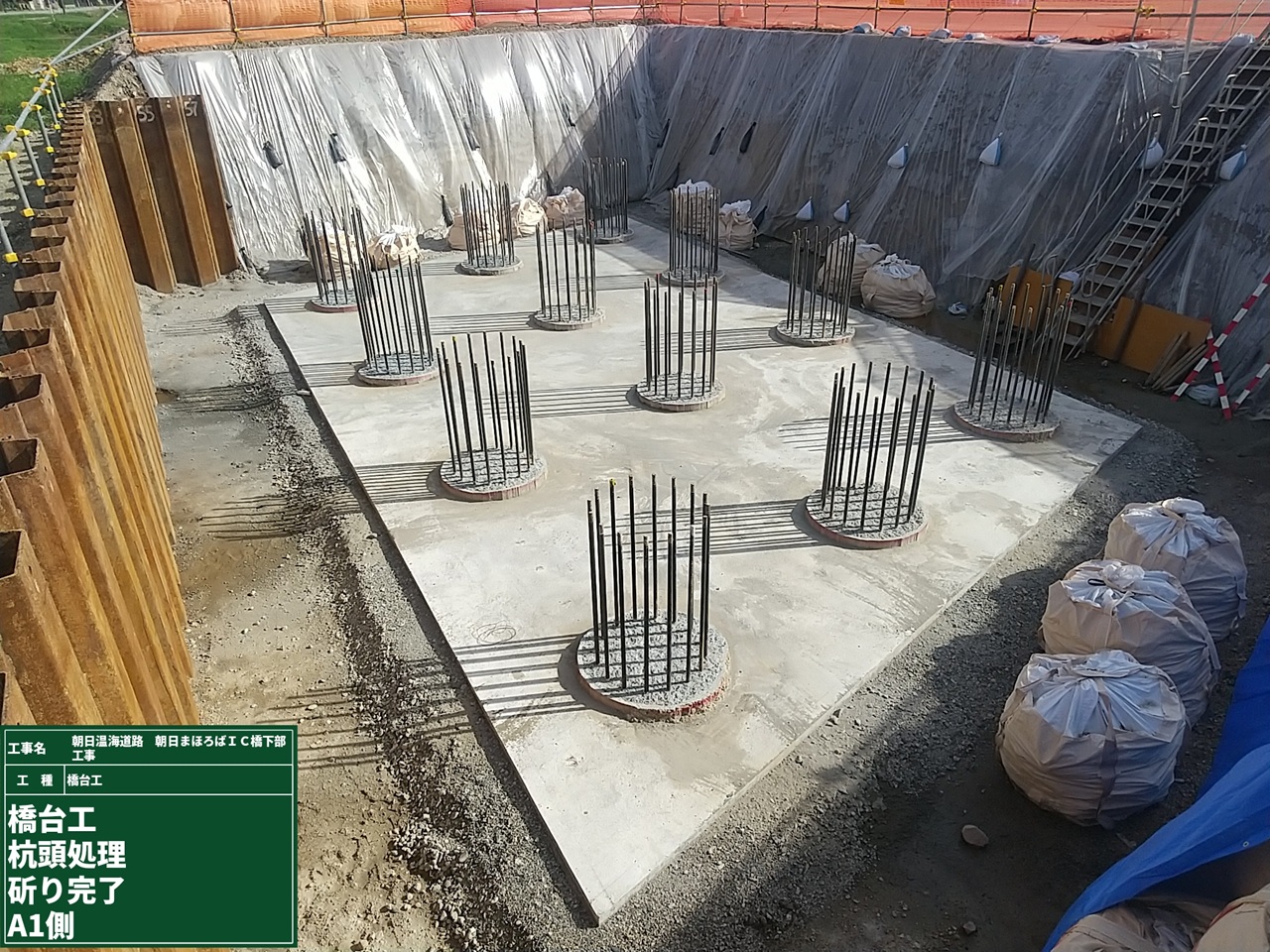

杭頭処理完了
環境負荷の低減(グリーンカーテン)
工事進捗状況(8月末)

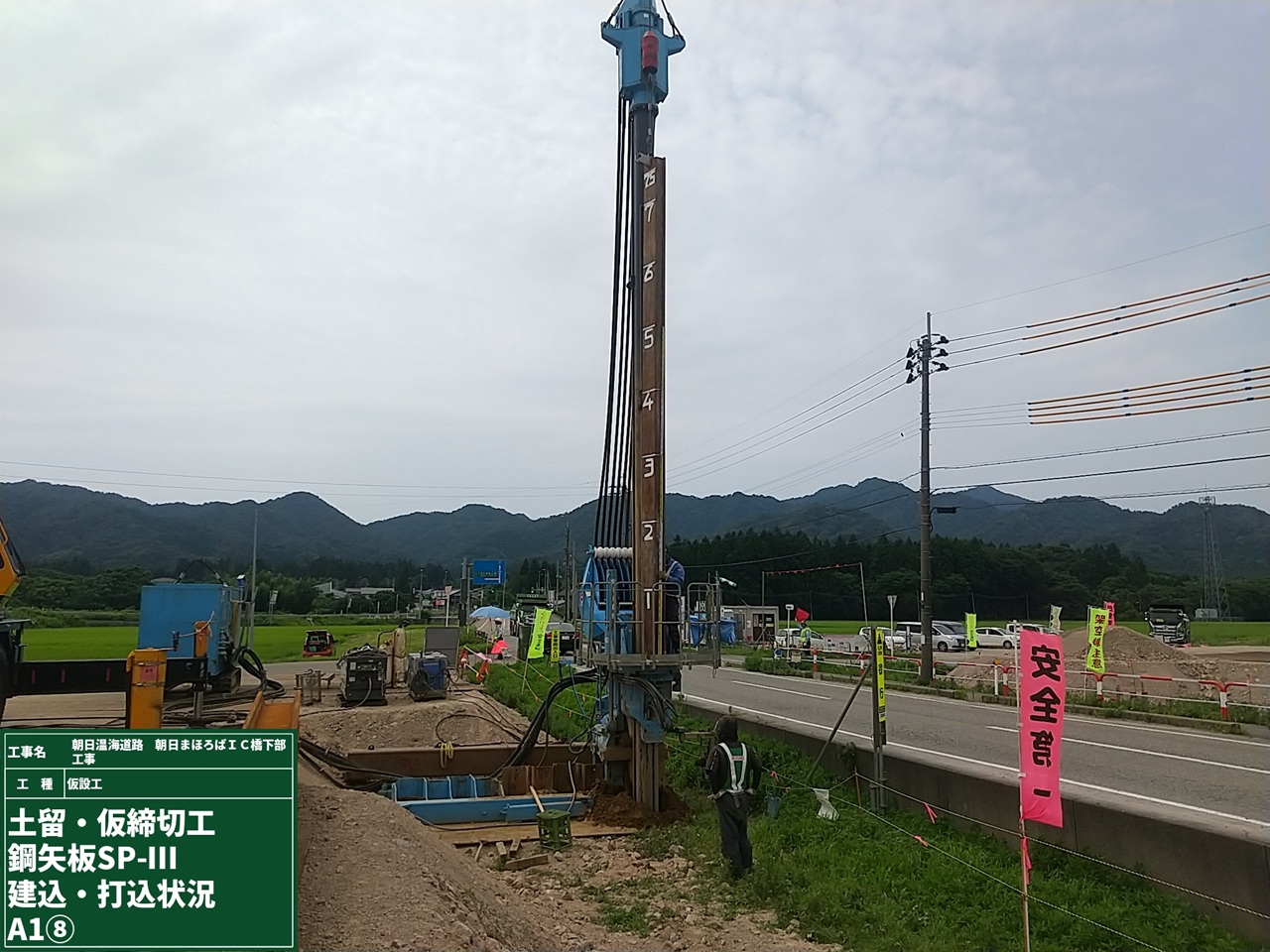

仮設工(土留・仮締切工 硬質地盤クリア工法)

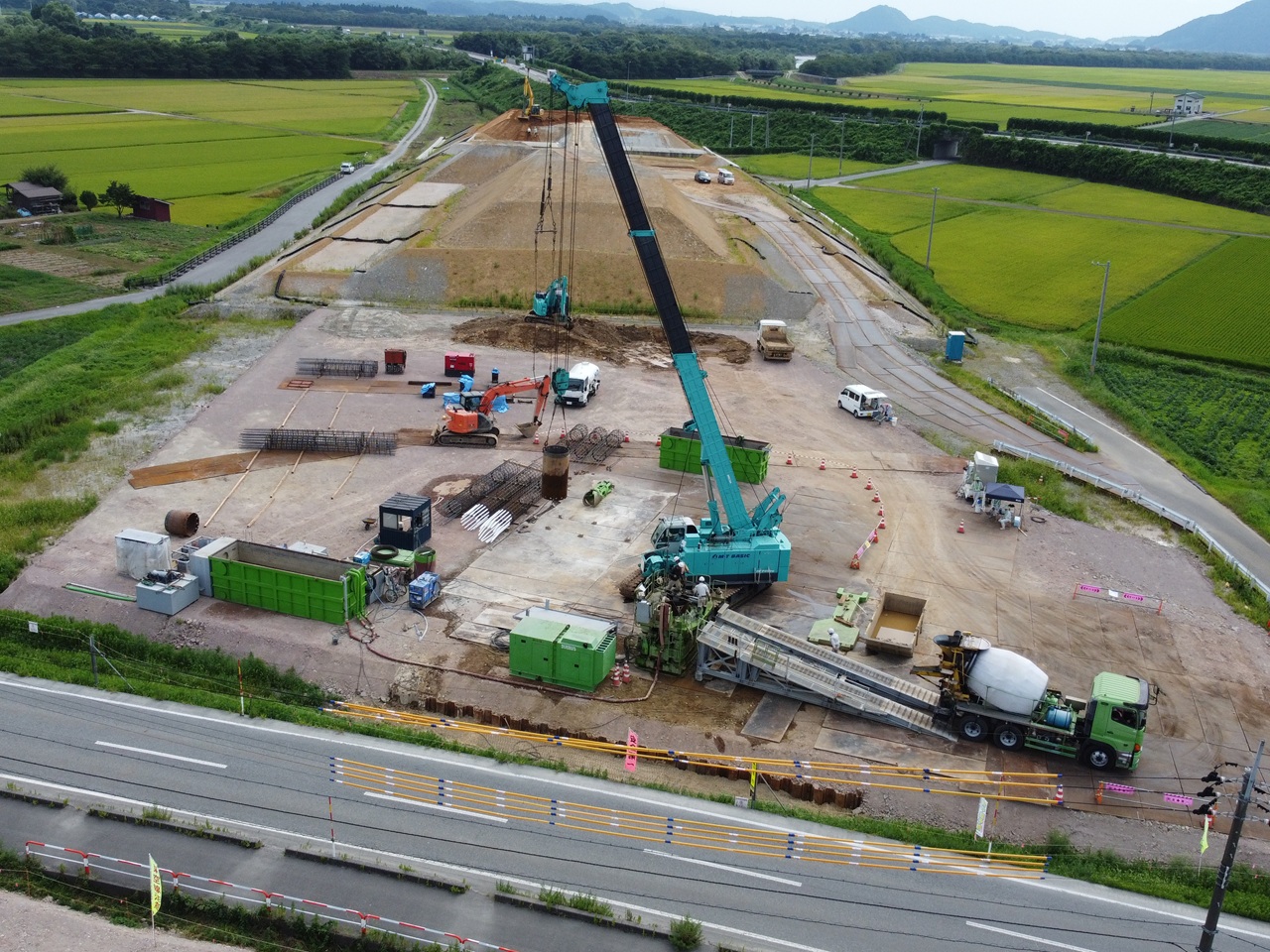

場所打杭工
熱中症対策実施
工事進捗状況(7月末)

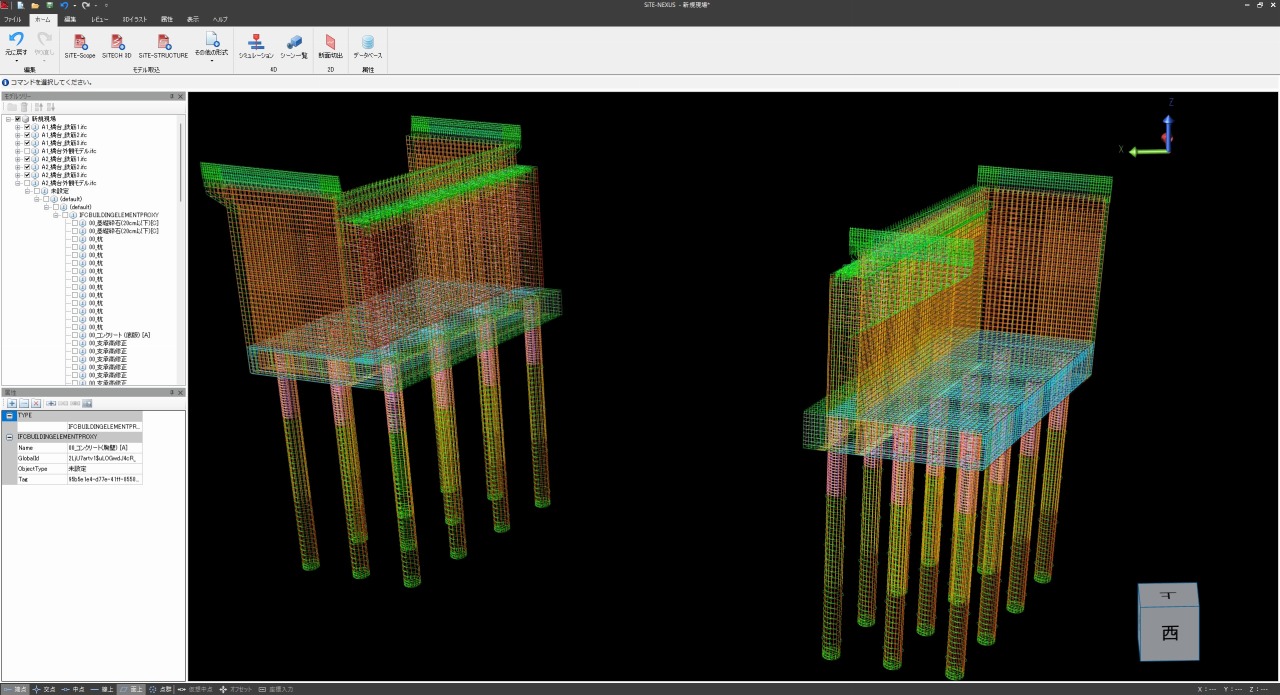

BIMCIM活用(3次元設計データ作成 躯体モデル)
BIMCIM活用(3次元設計データ作成 鉄筋モデル)
BIMCIM活用(鉄筋干渉チェック)
BIMCIM活用(架空線と重機の離隔確認)
工事進捗状況(6月末)

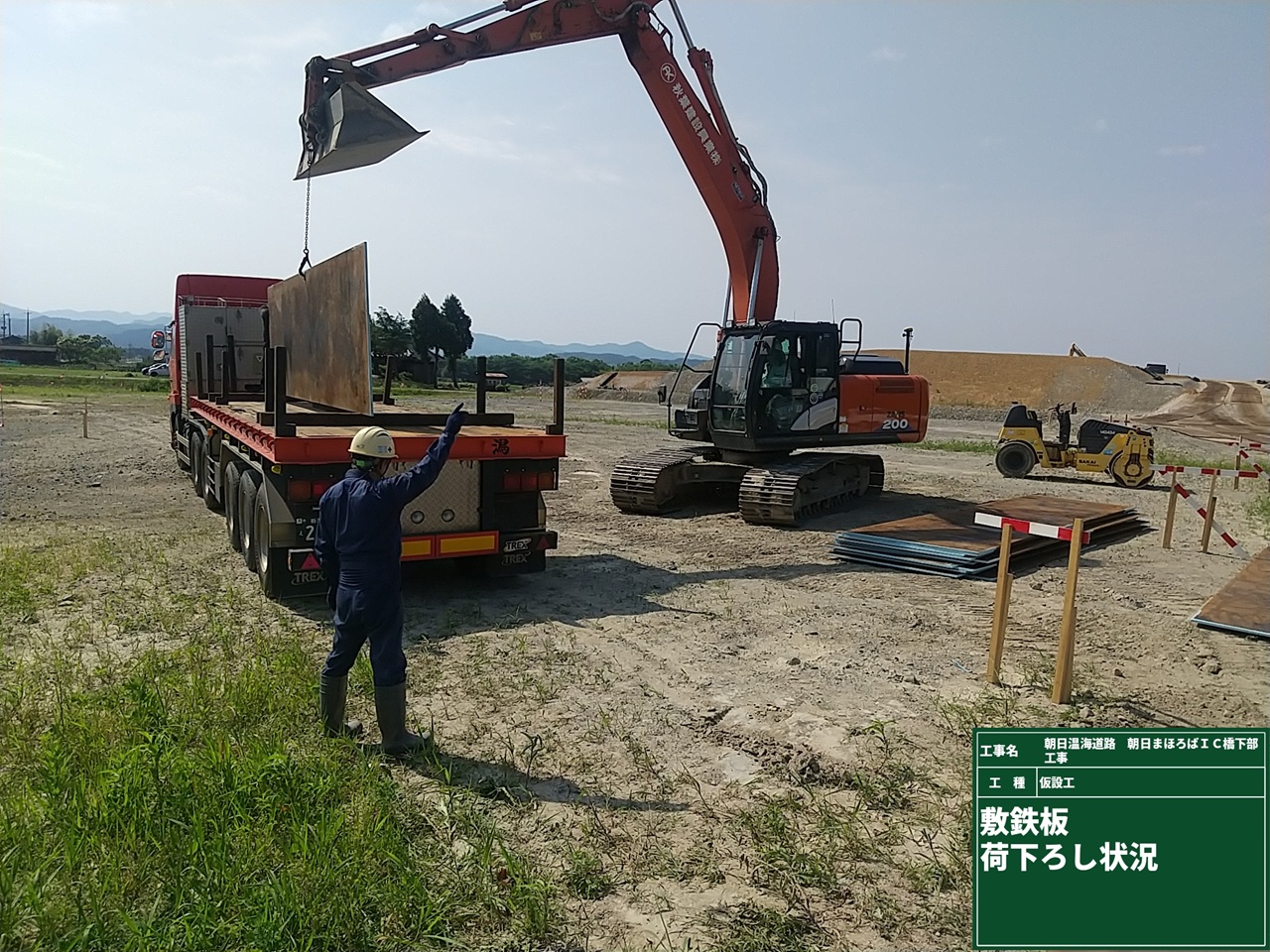

仮設工(敷鉄板設置状況)

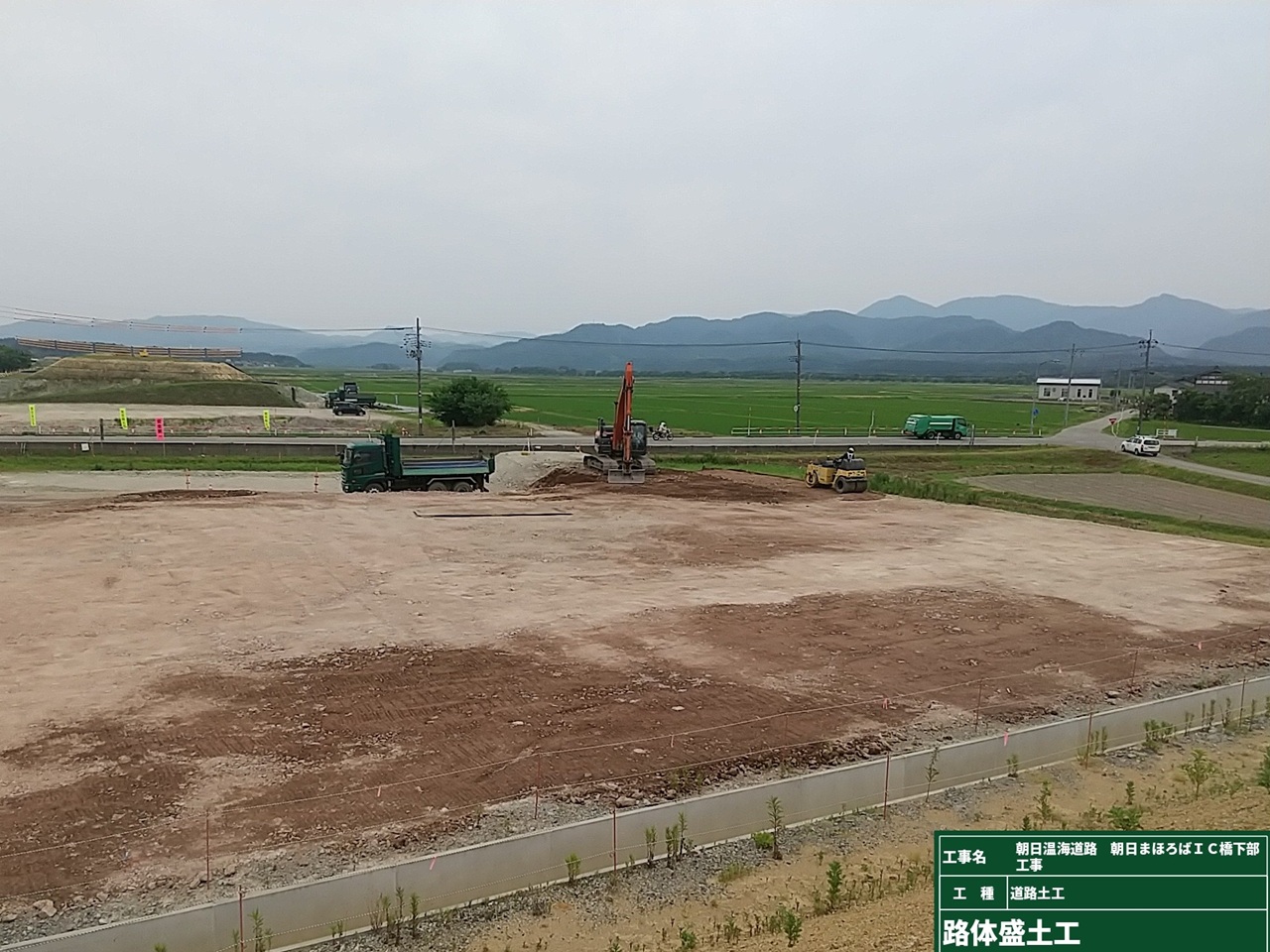

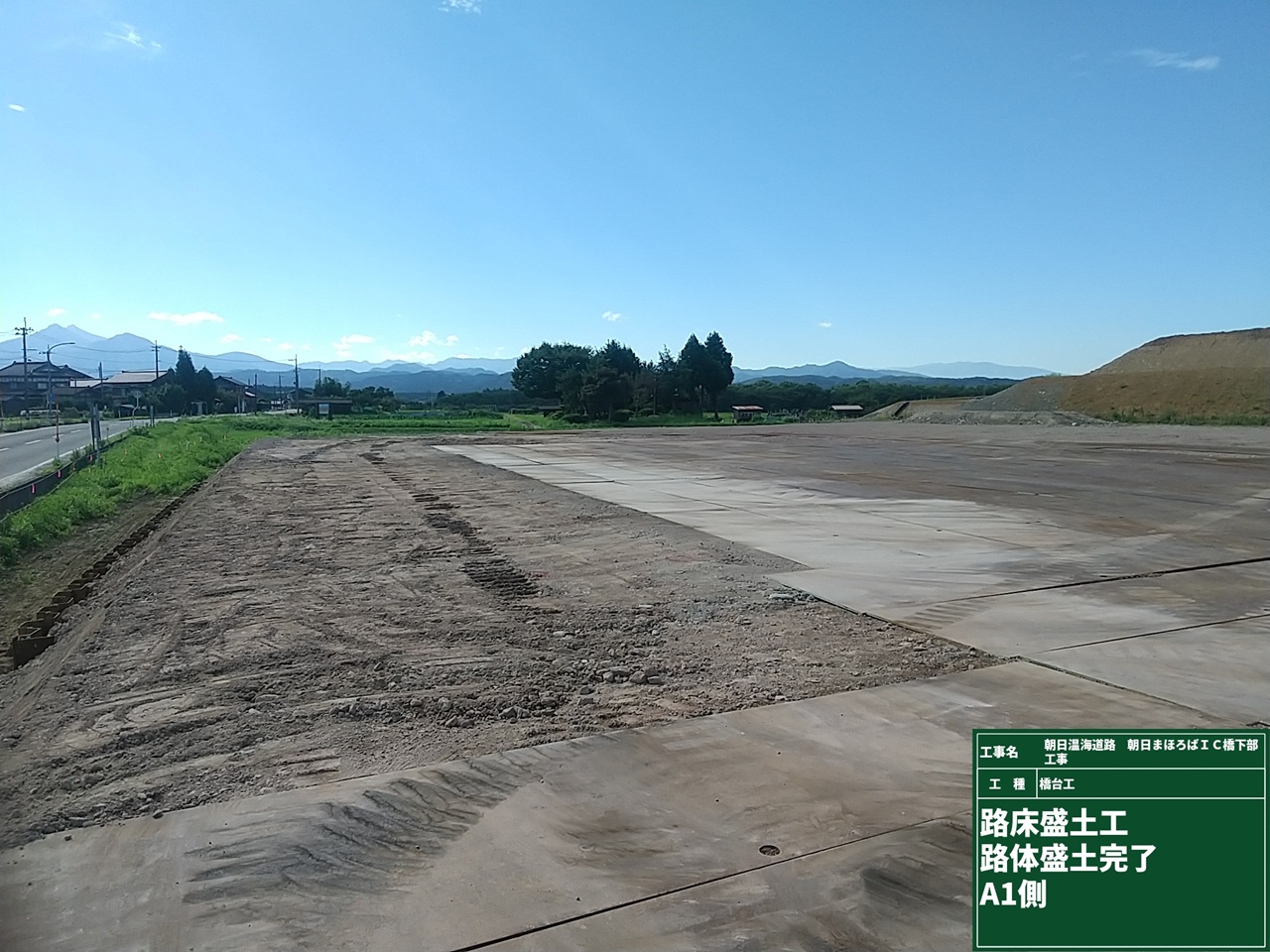

路体盛土状況

くい打ち工作業ヤード完了

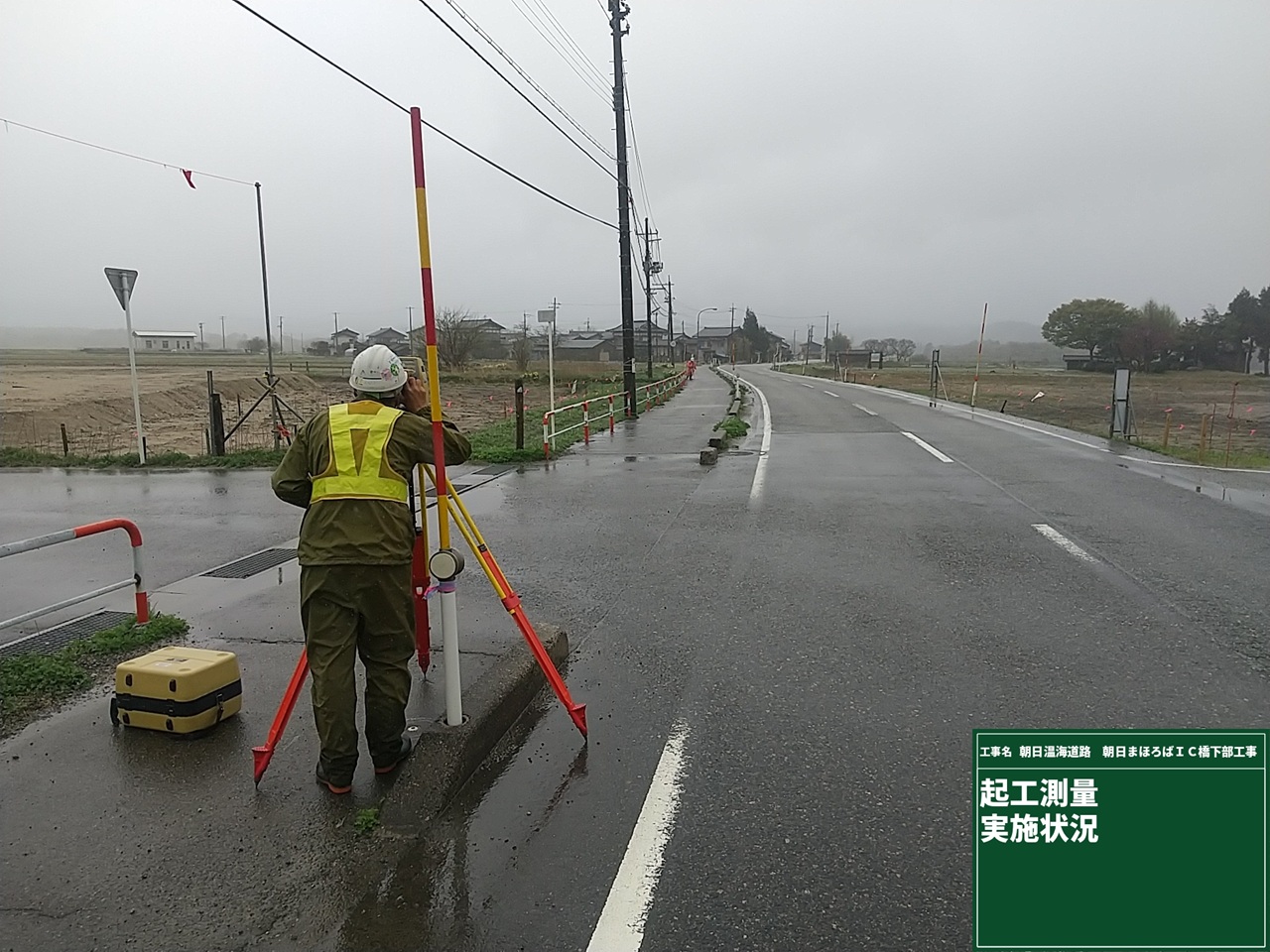

起工測量(基準点測量)

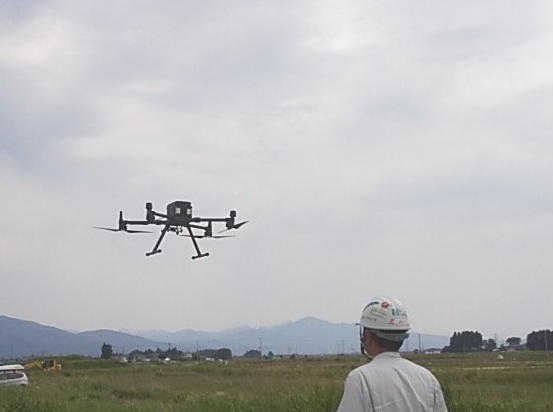

起工測量(レーザードローンによる3次元起工測量)

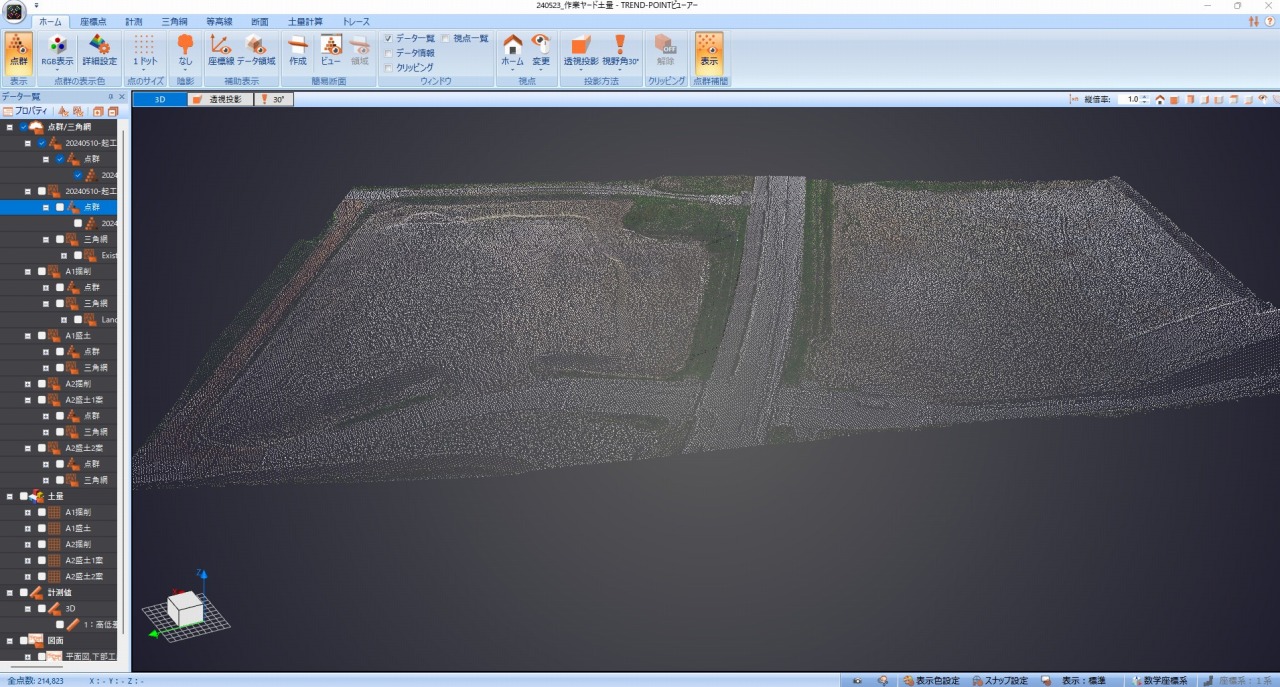

3次元地形データ

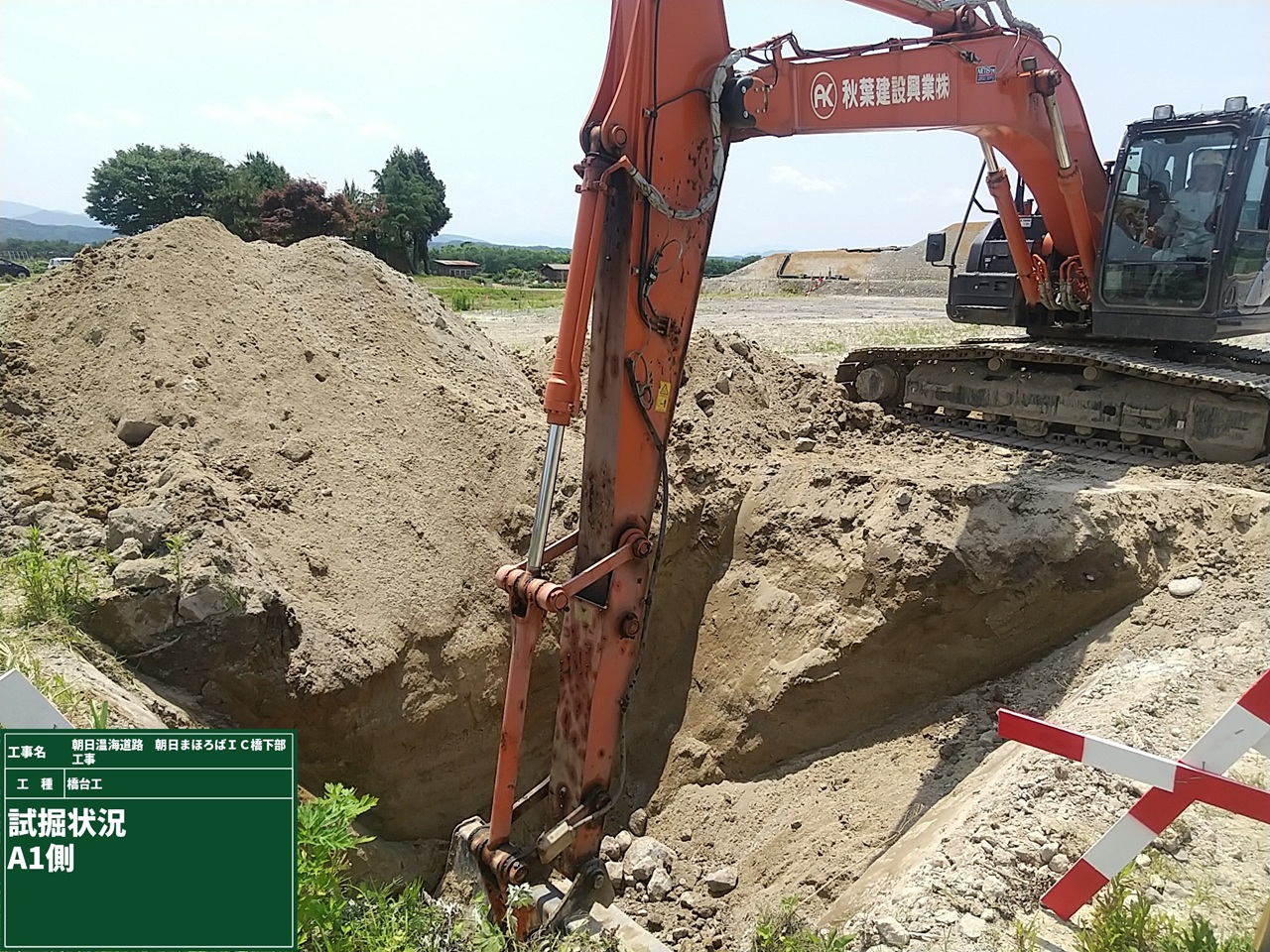

試掘工
着手前の現場状況です。順次作業を行わせていただきます。今後とも当工事をよろしくお願い致します。

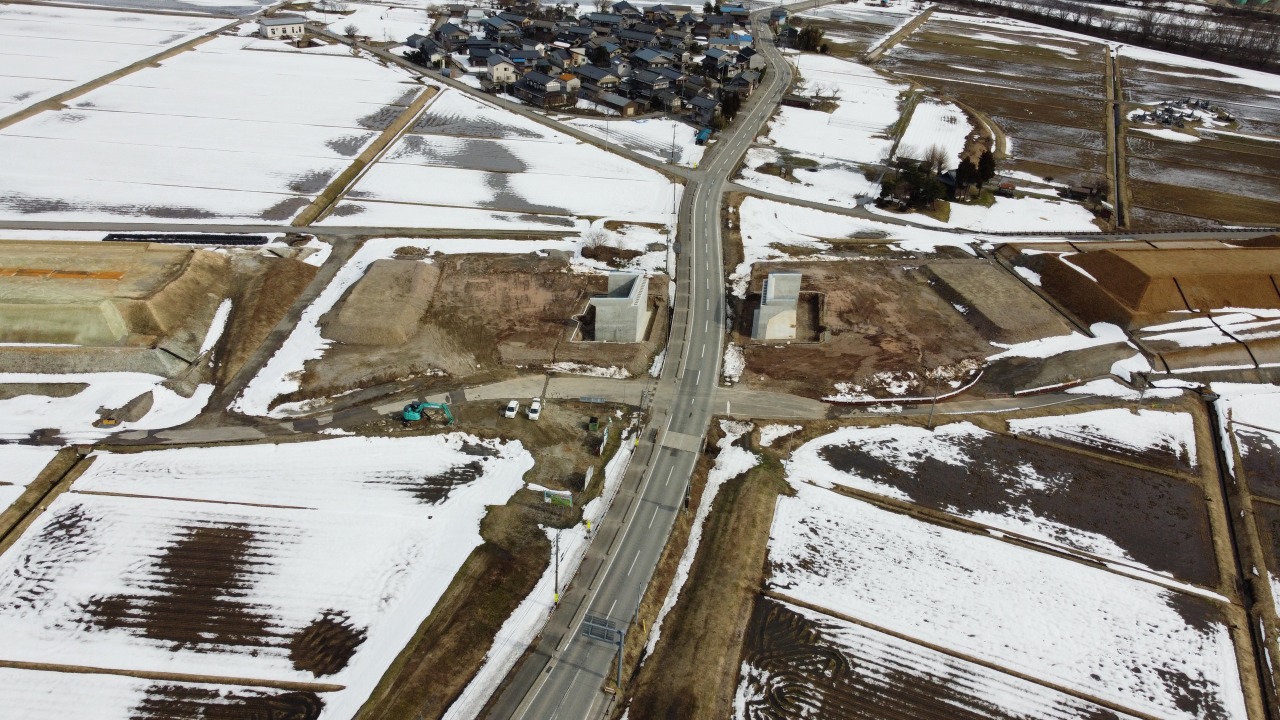

着手前
