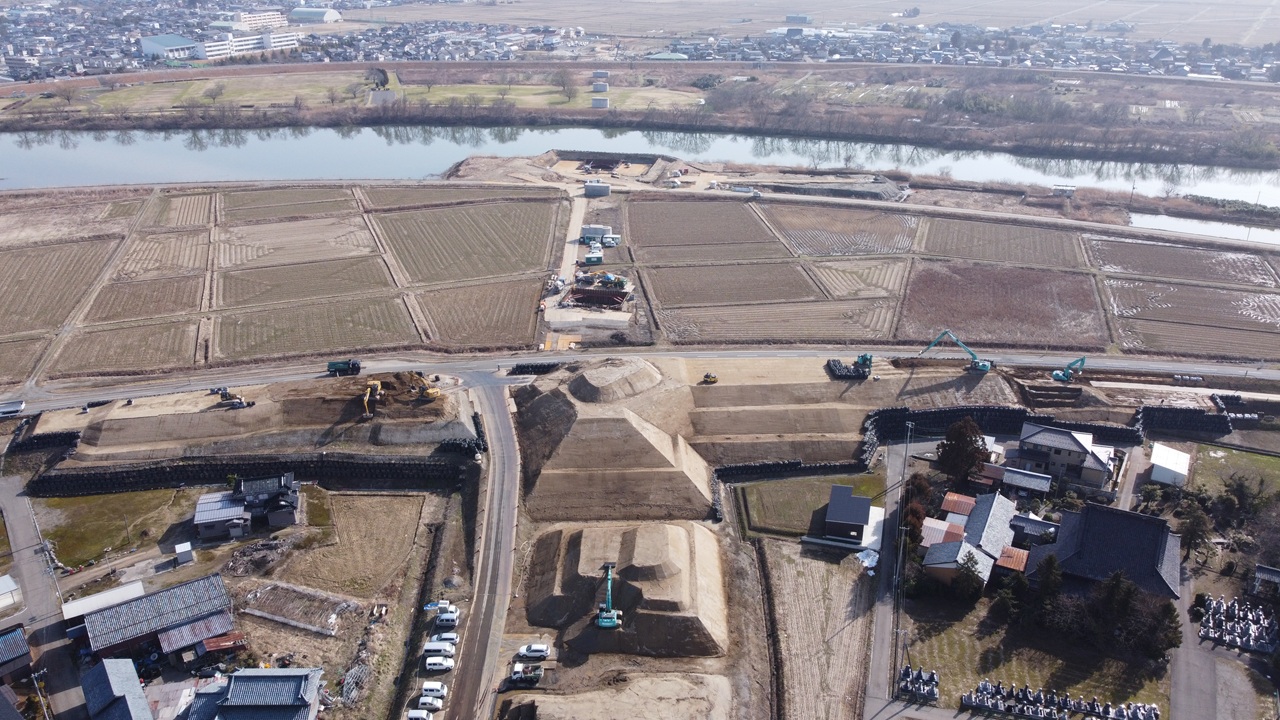

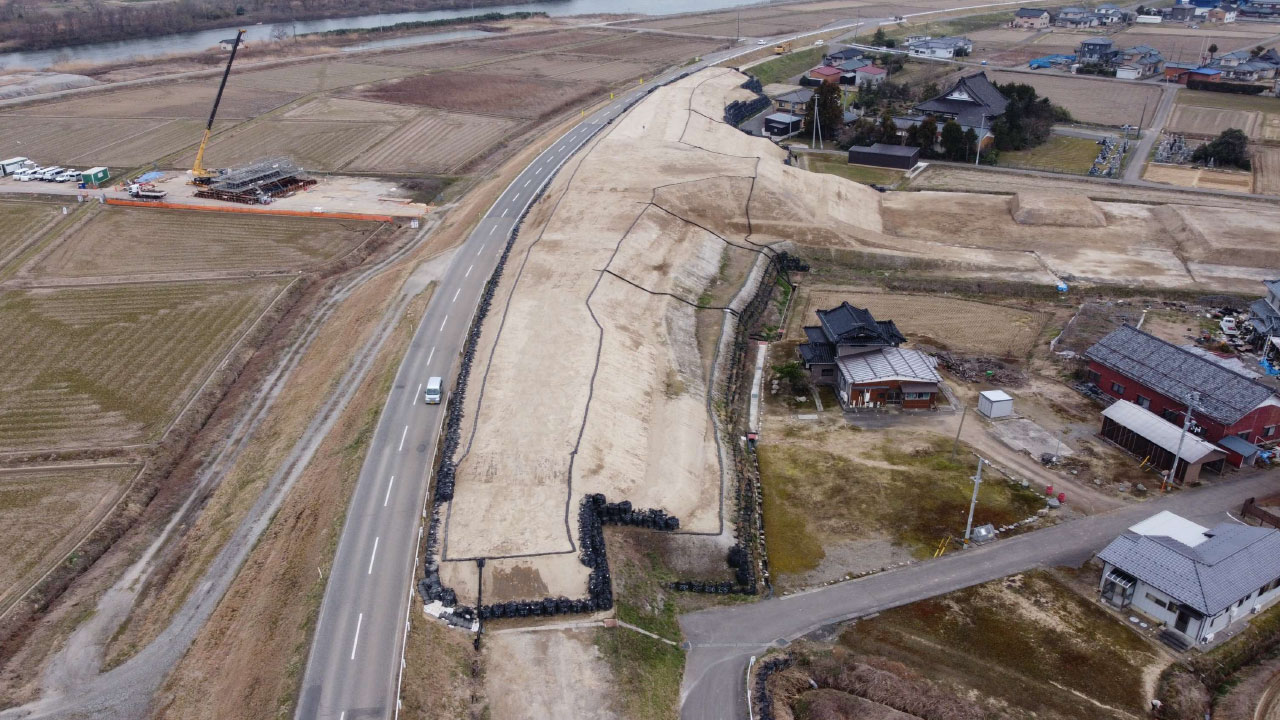

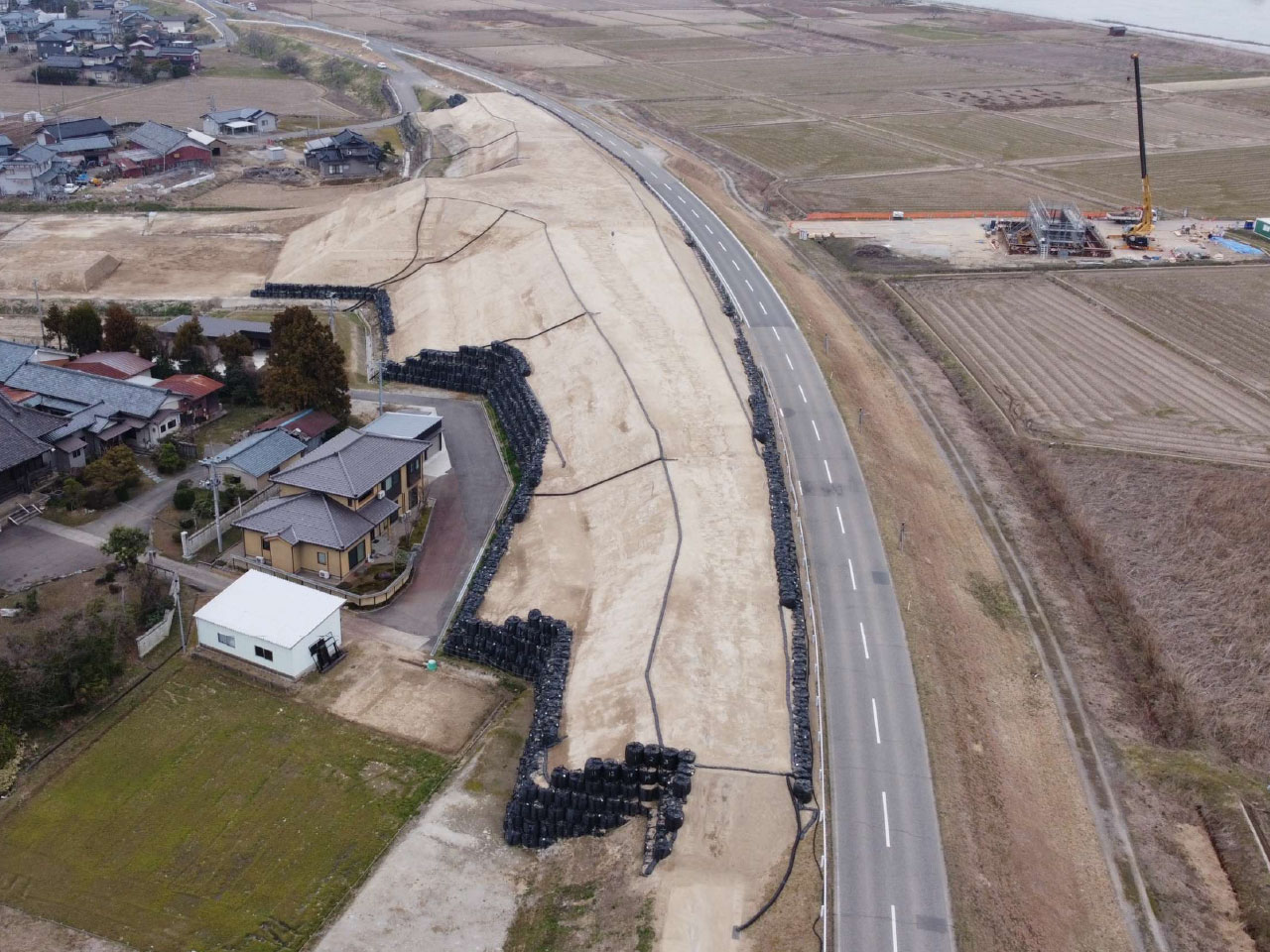

工事完成いたしました。
小須戸橋左岸取付道路その10工事は、昨年12月より本格的に着手し、本年3月23日に現場施工を完了いたしました。続いて、3月25日に完成写真を撮影し、3月30日に完成検査を受検した結果、無事に合格することができました。
本工事を無事に終えることができましたのは、地域の皆様のご理解とご協力の賜物であると、あらためて実感しております。
また、信濃川下流河川事務所ならびに三条出張所の皆様のご指導とご支援、さらには協力会社の皆様のご尽力により、無事故・無災害で工事を完了することができましたことに、心より感謝申し上げます。

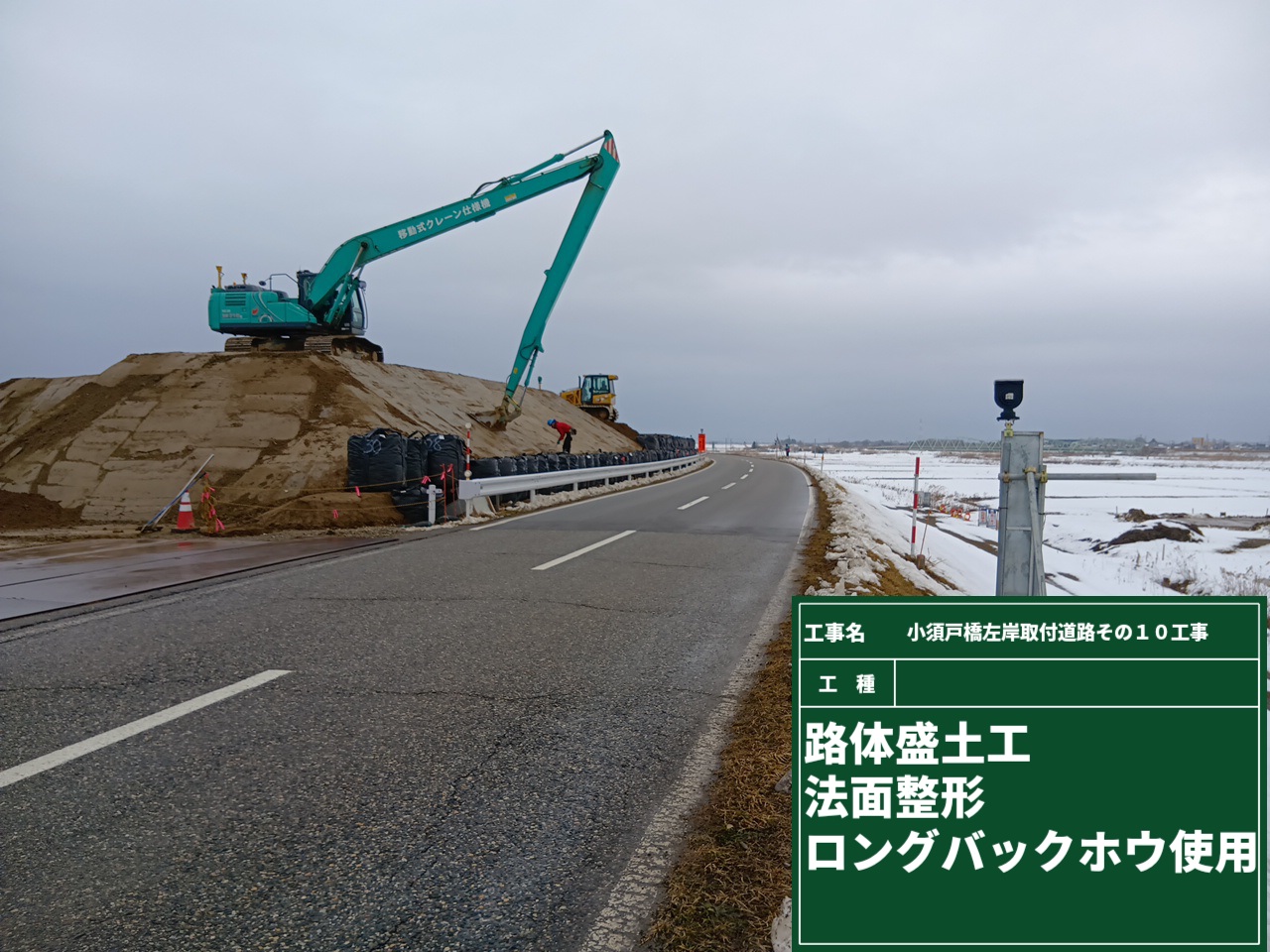

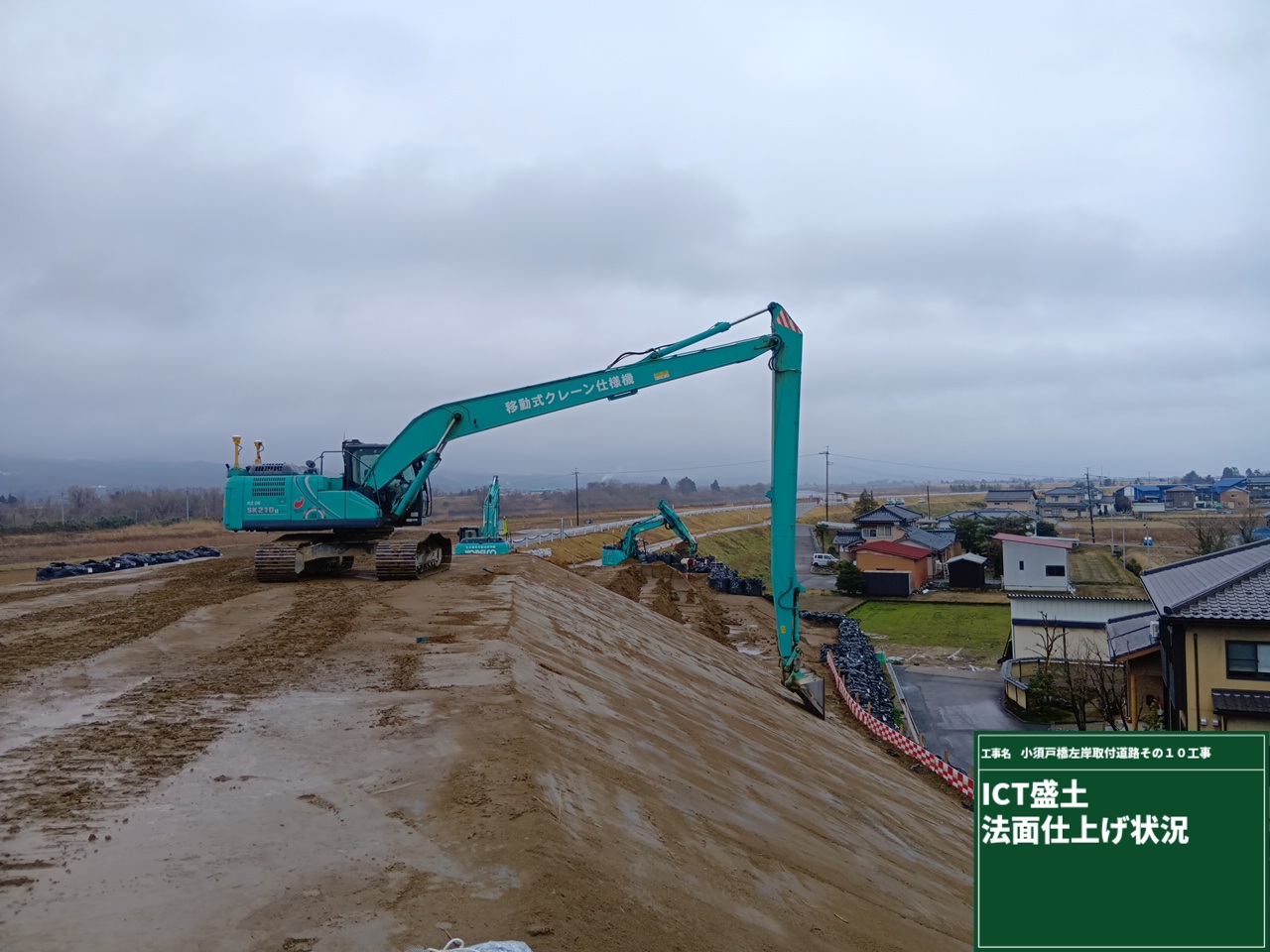

弊社にとりましても、厳冬期かつ短期間の工期の中で、軟弱地盤対策および路体盛土(35,800m3)の施工に創意工夫を重ね、完成に至ることができたことは、大変有意義な経験となりました。
ここに、工事期間中に賜りました多大なるご理解とご協力に対し、厚く御礼申し上げます。
誠にありがとうございました。
※再生ボタンをクリックしてご覧ください。

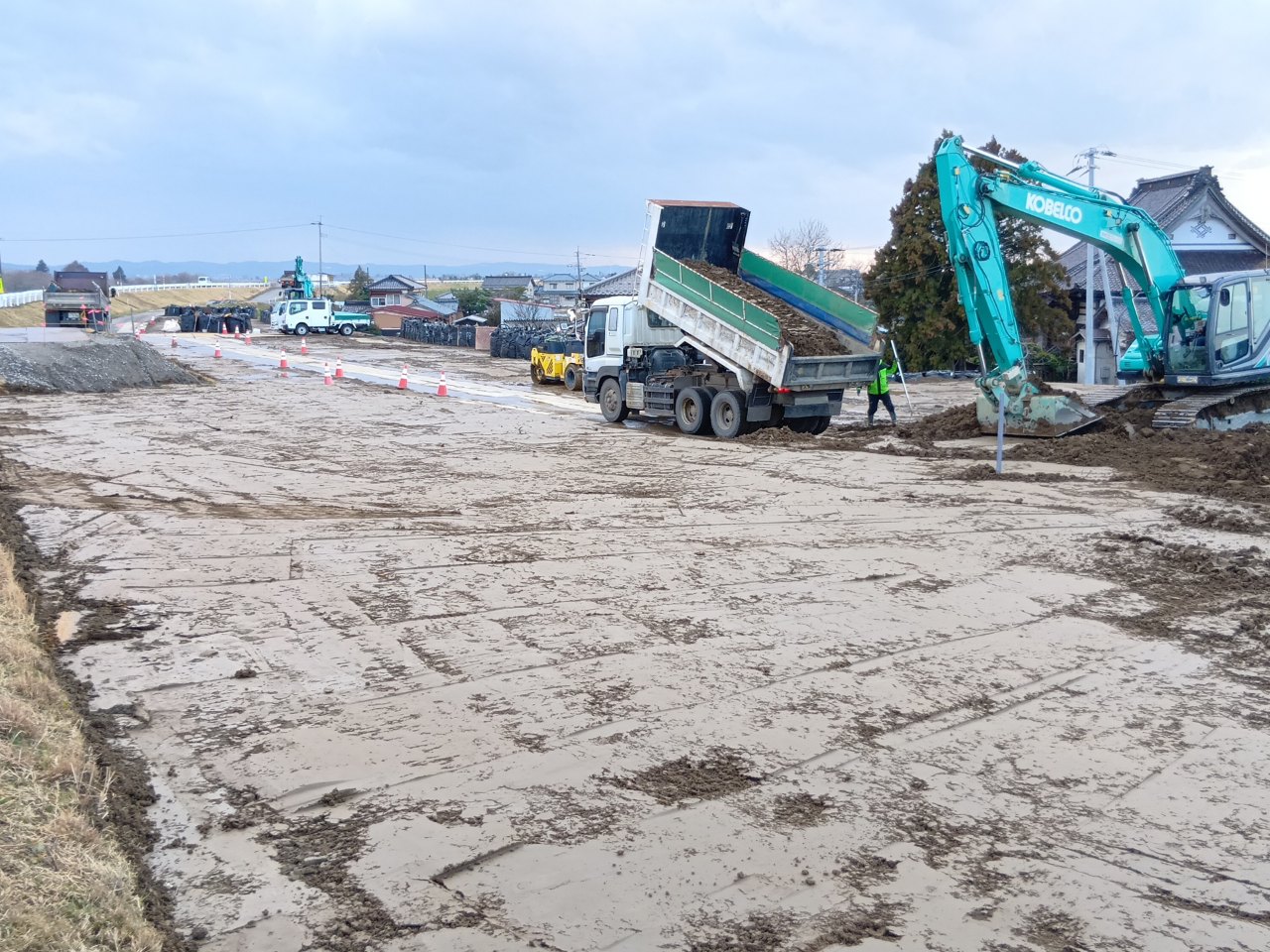

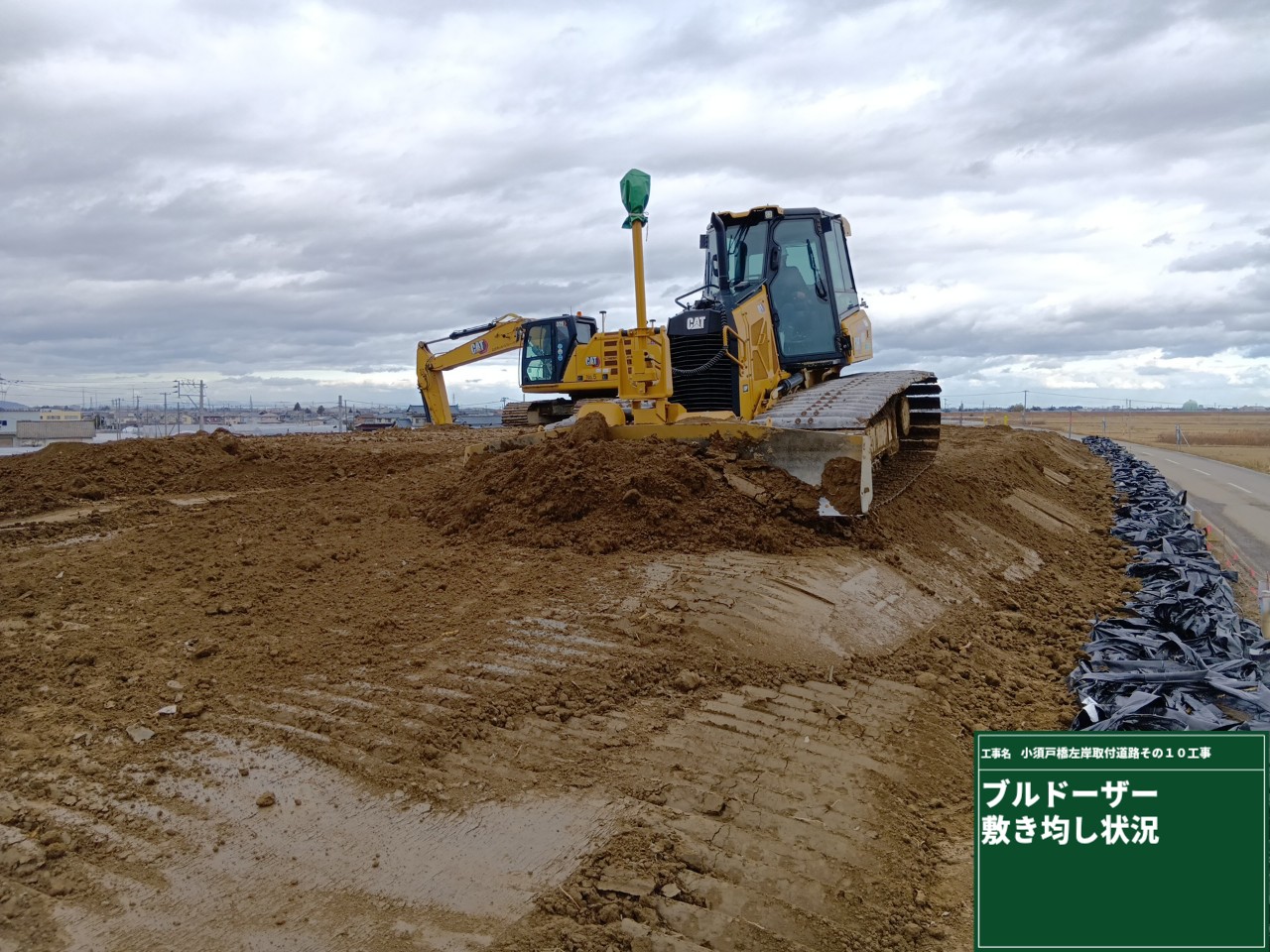

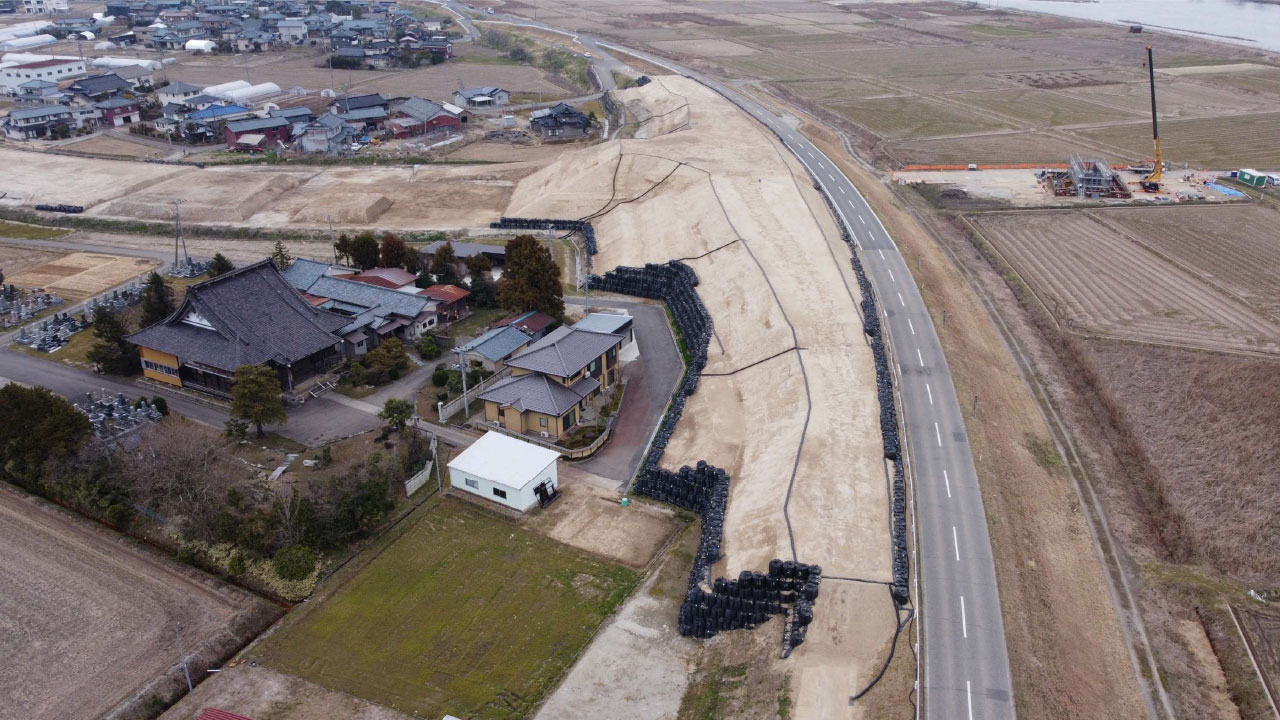

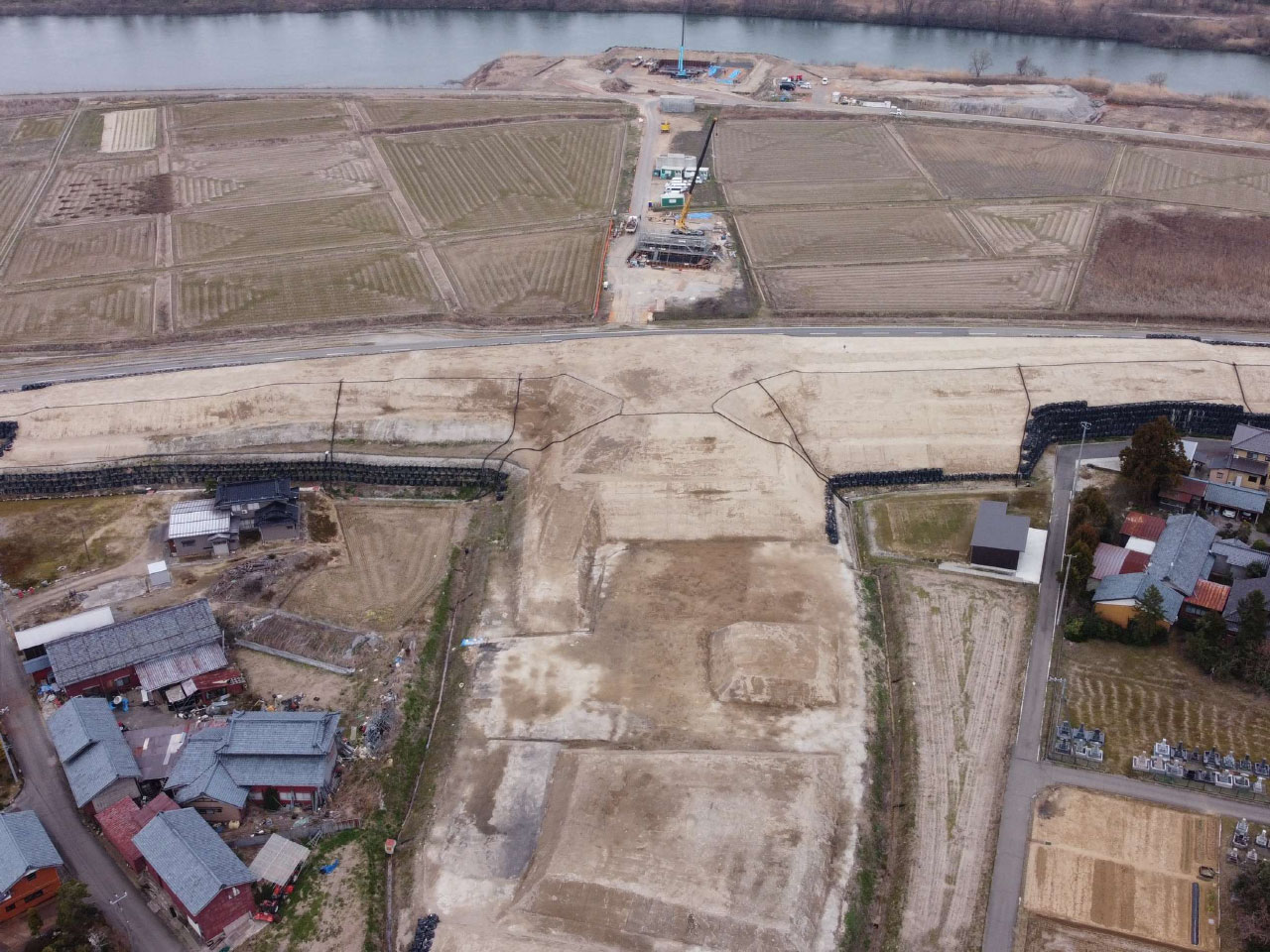

2026年2月20日現在の路体盛土進捗状況です。

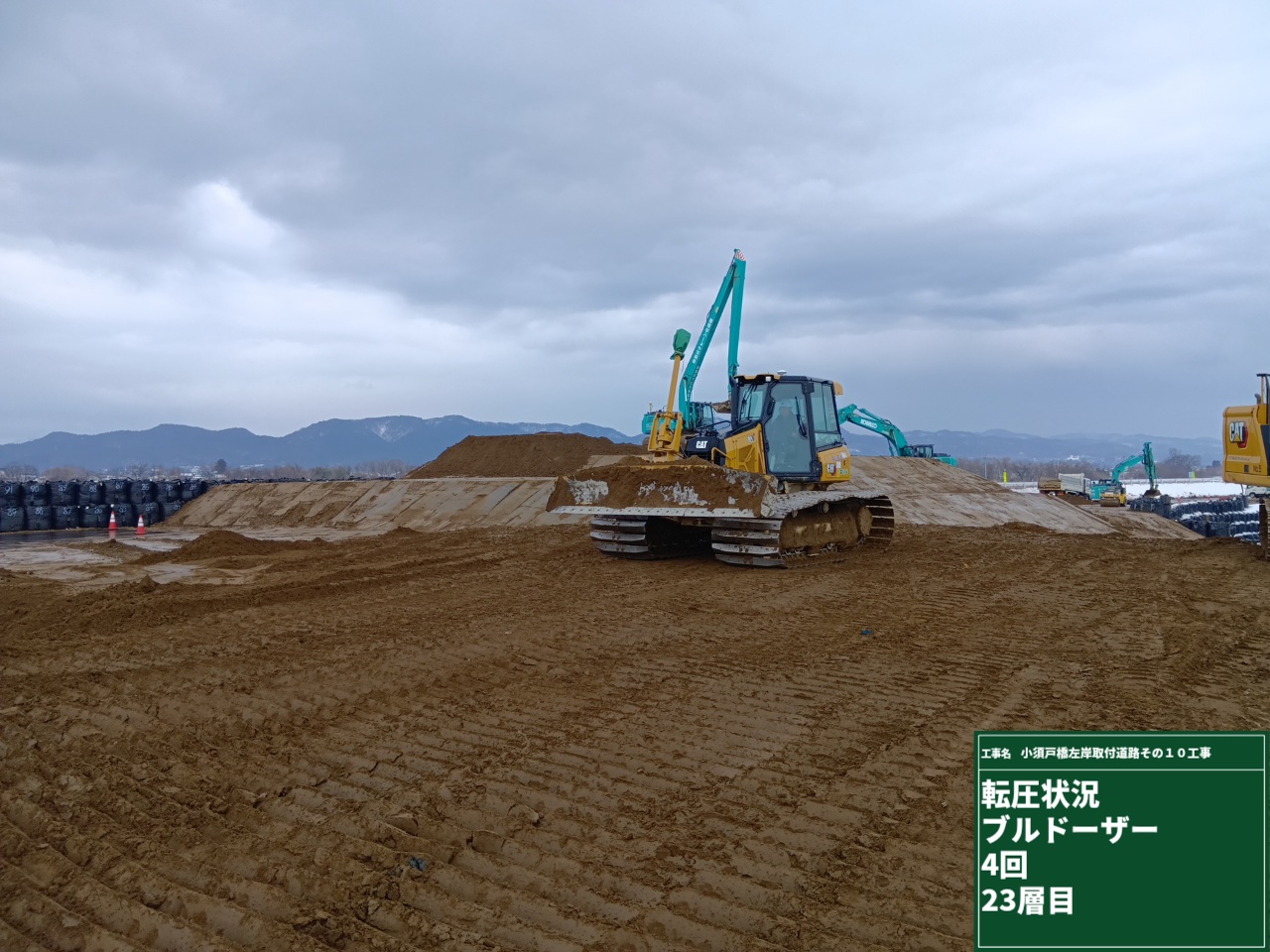

降雪の影響により工程の遅れが生じておりますが、3月13日頃には、盛土量約40,000m3の施工が完了する予定です。
引き続き、ご理解ご協力を賜りますよう、よろしくお願い申し上げます。
※再生ボタンをクリックしてご覧ください。

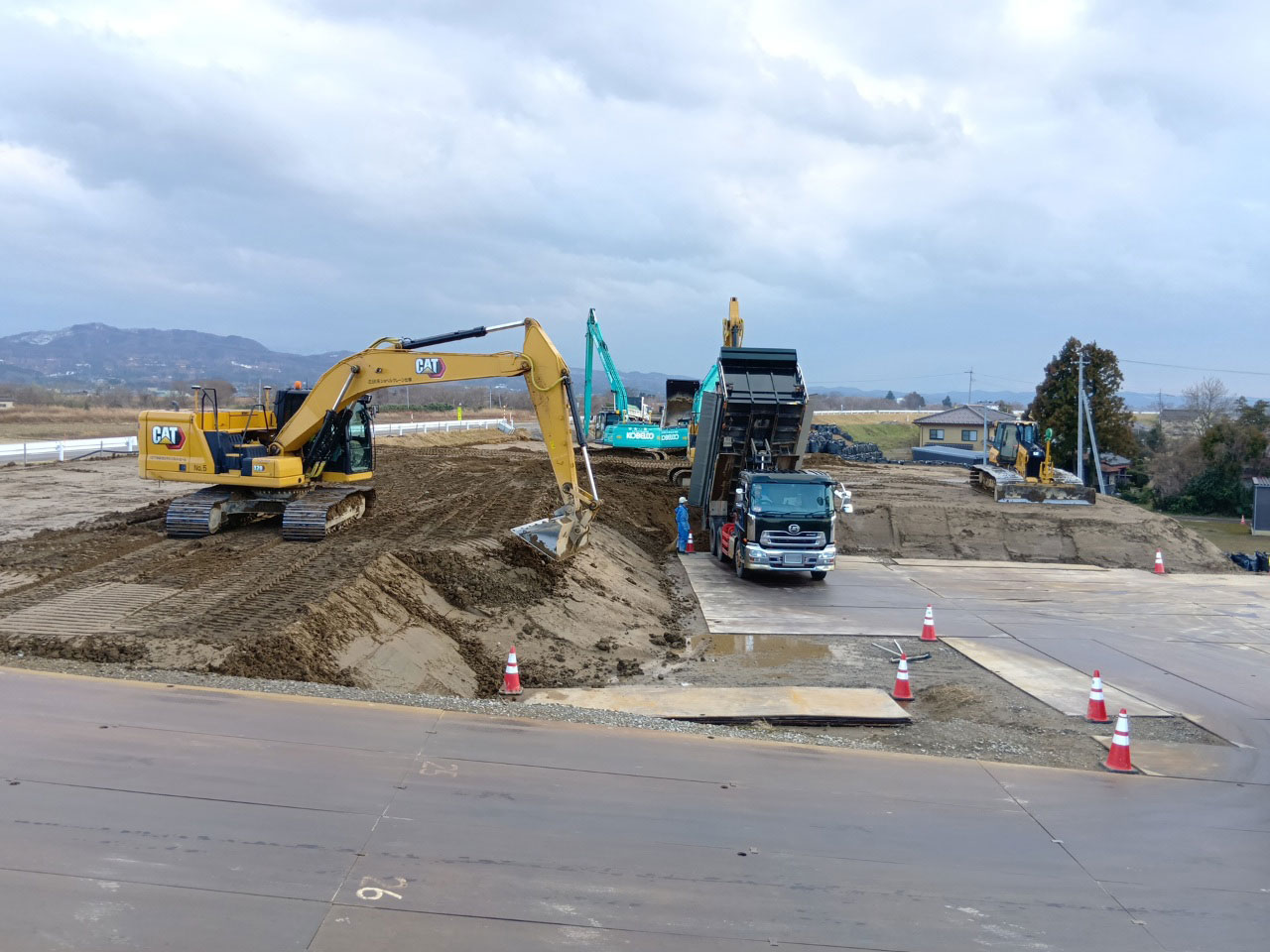

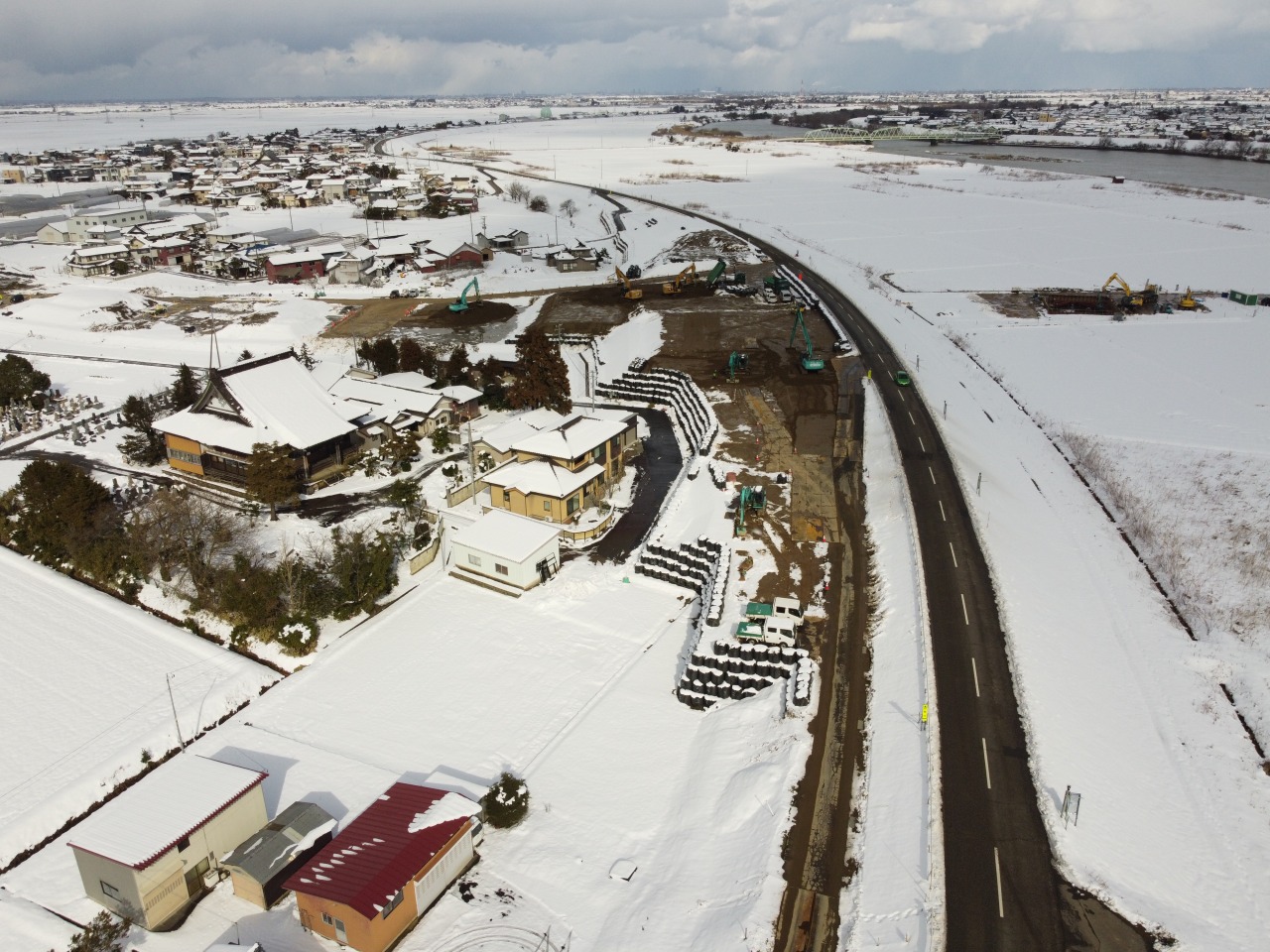

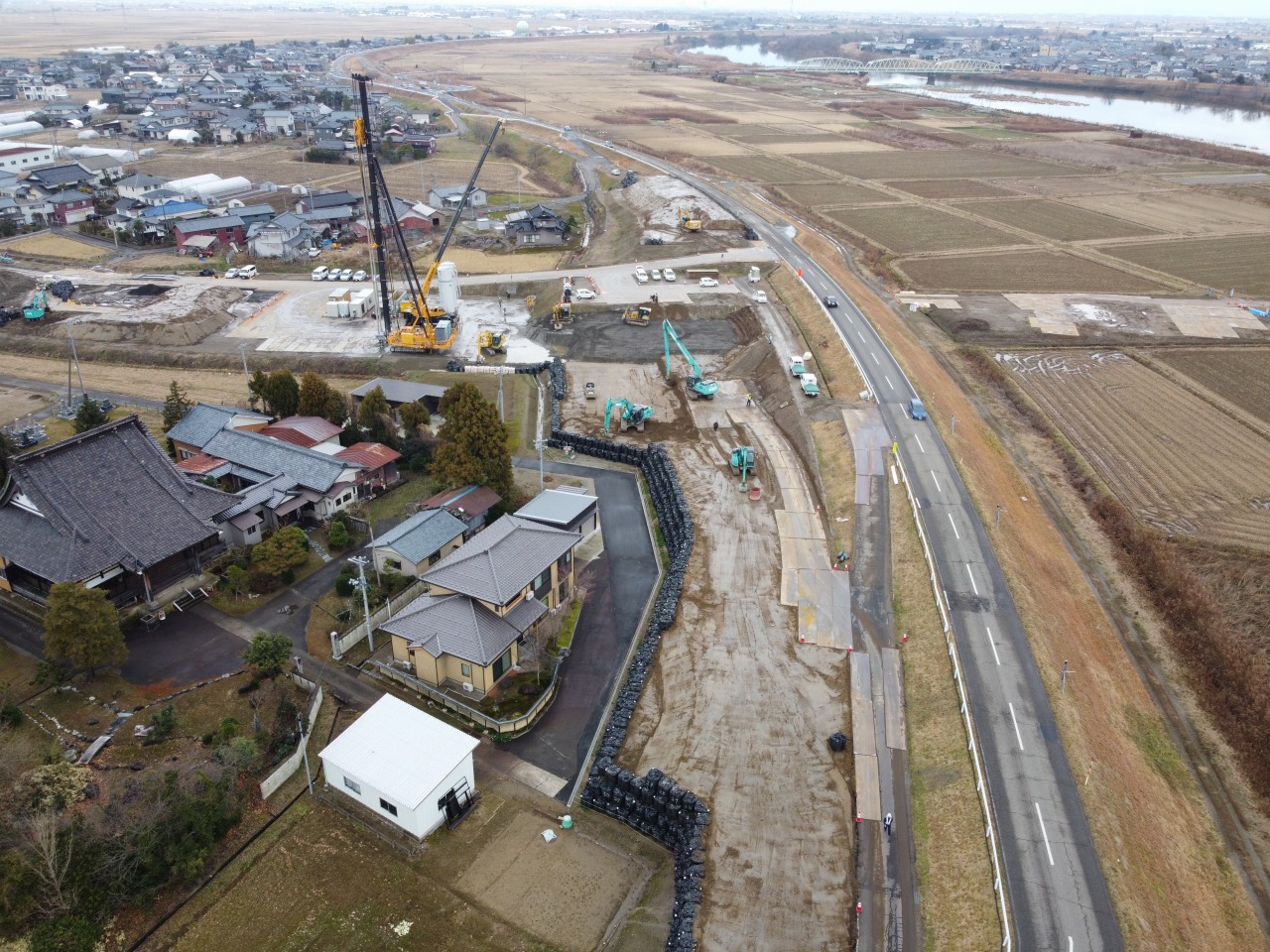

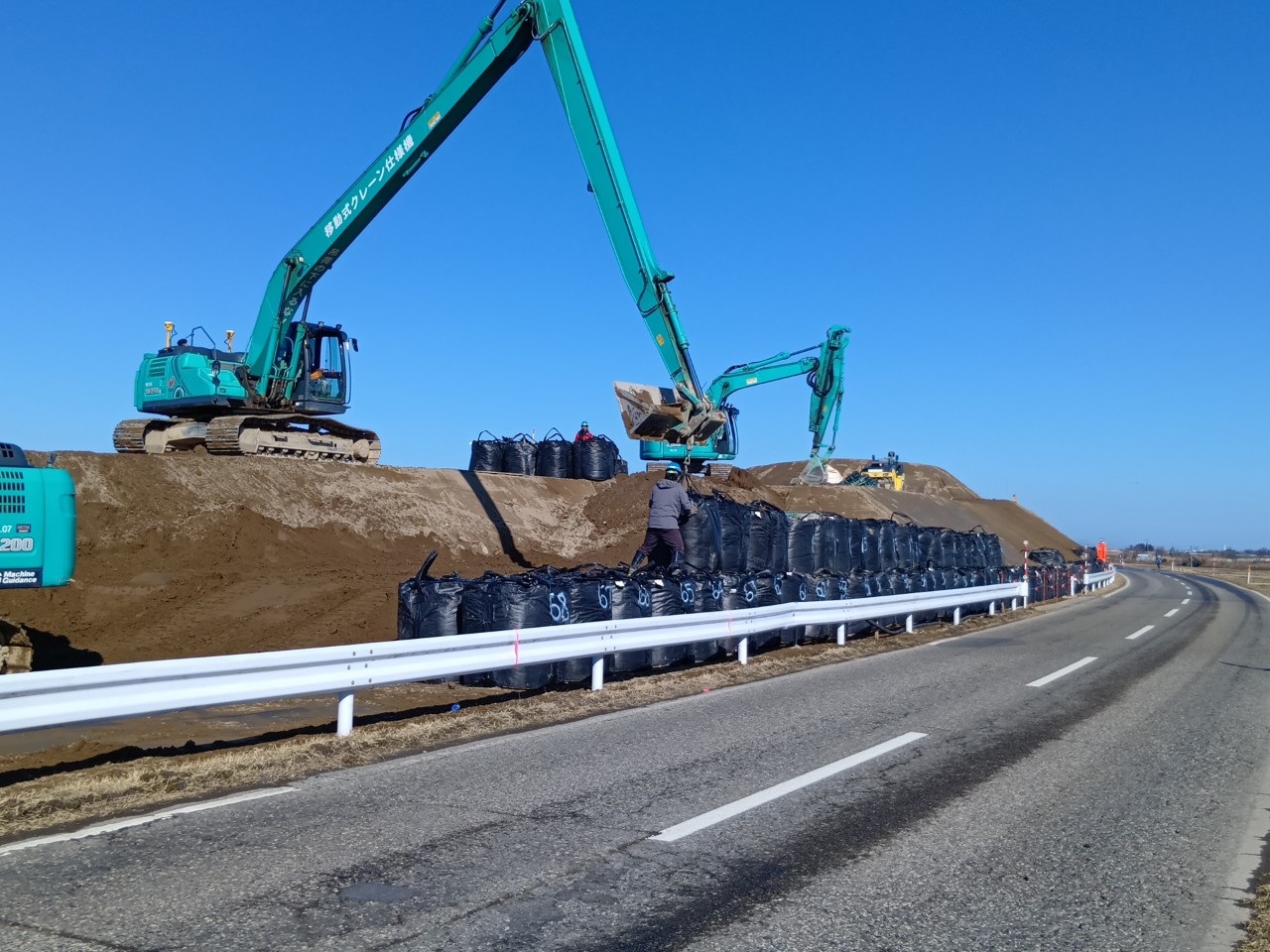

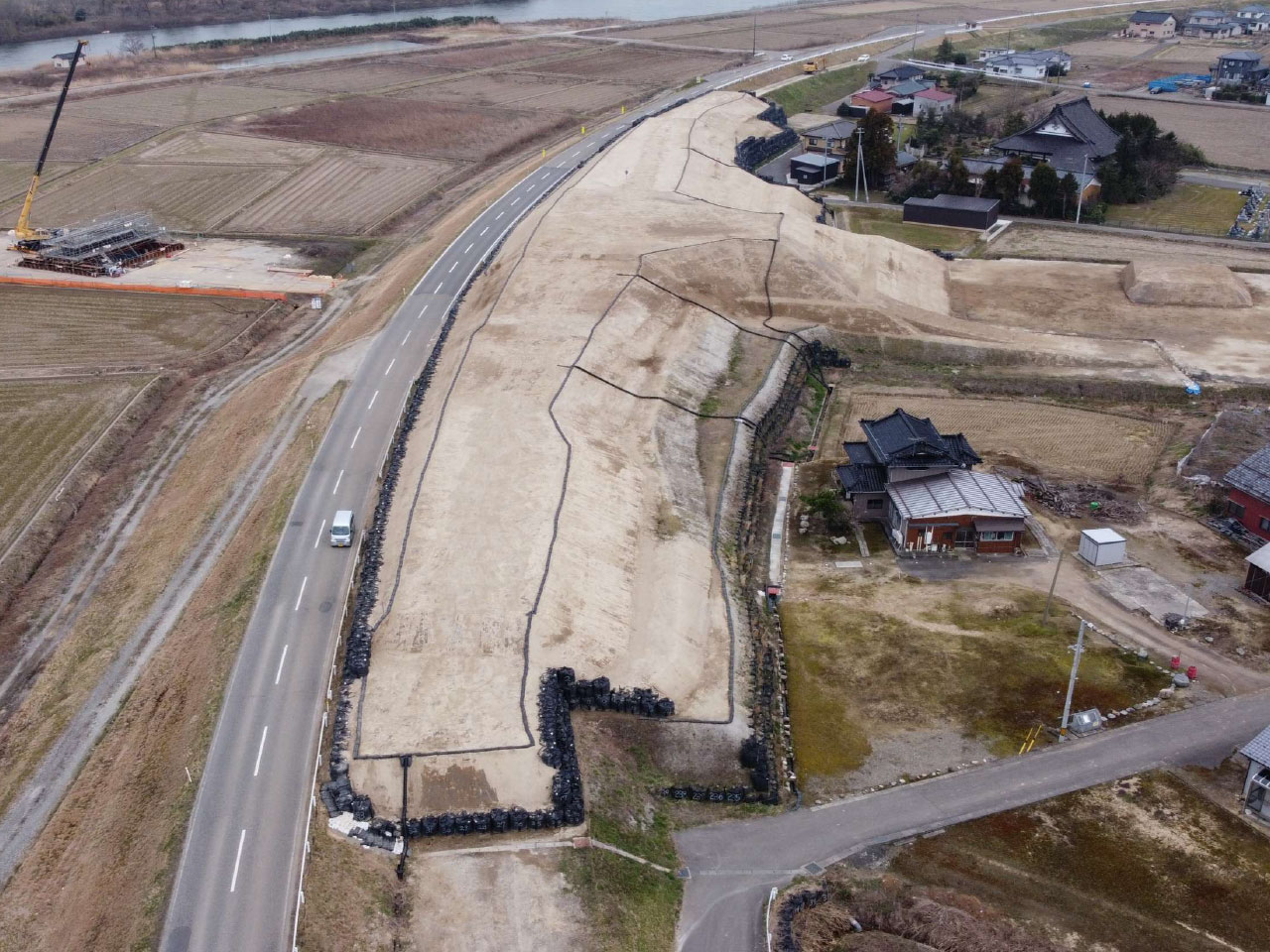

2025年12月末時点 進捗率38.9%

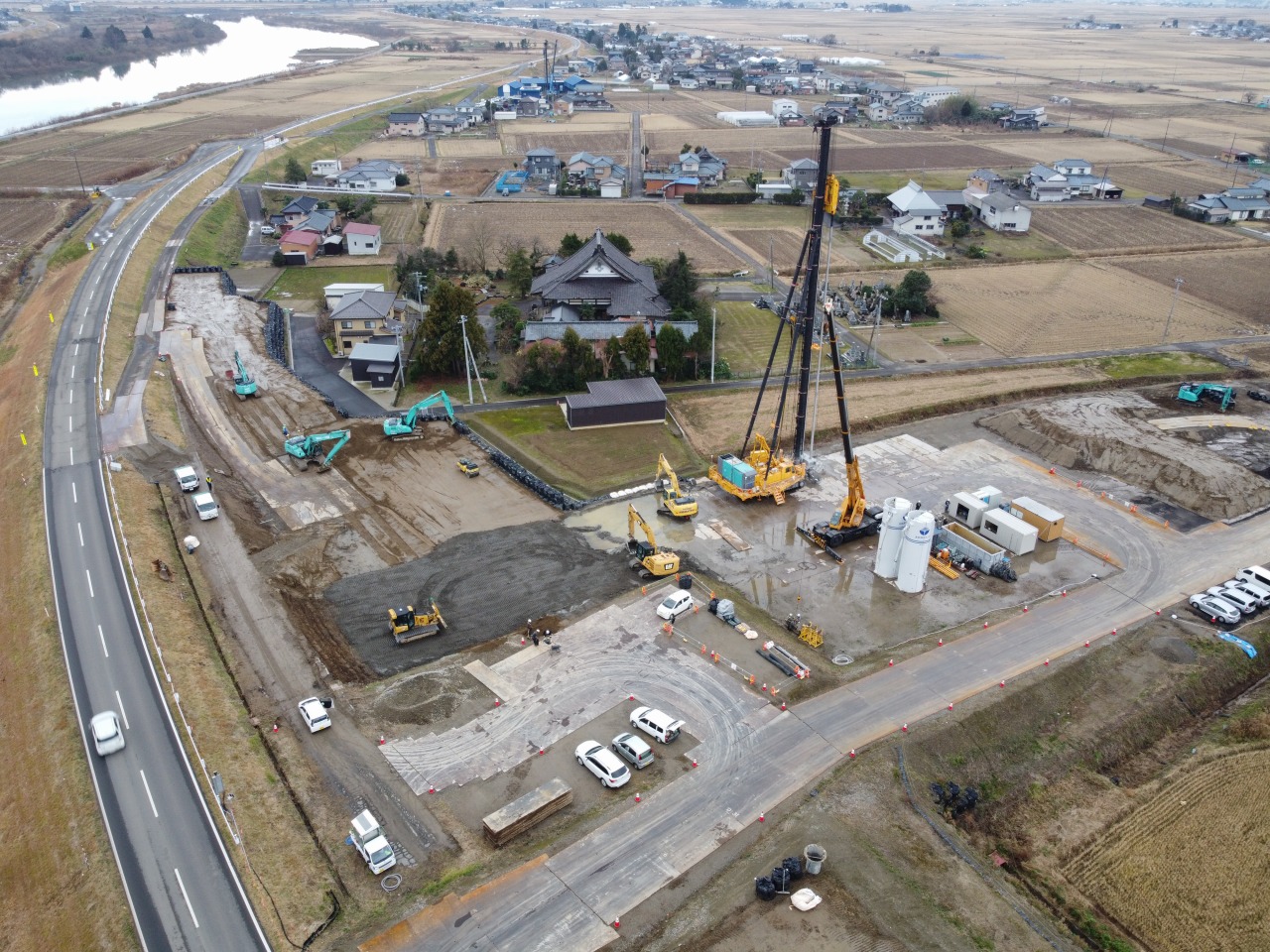

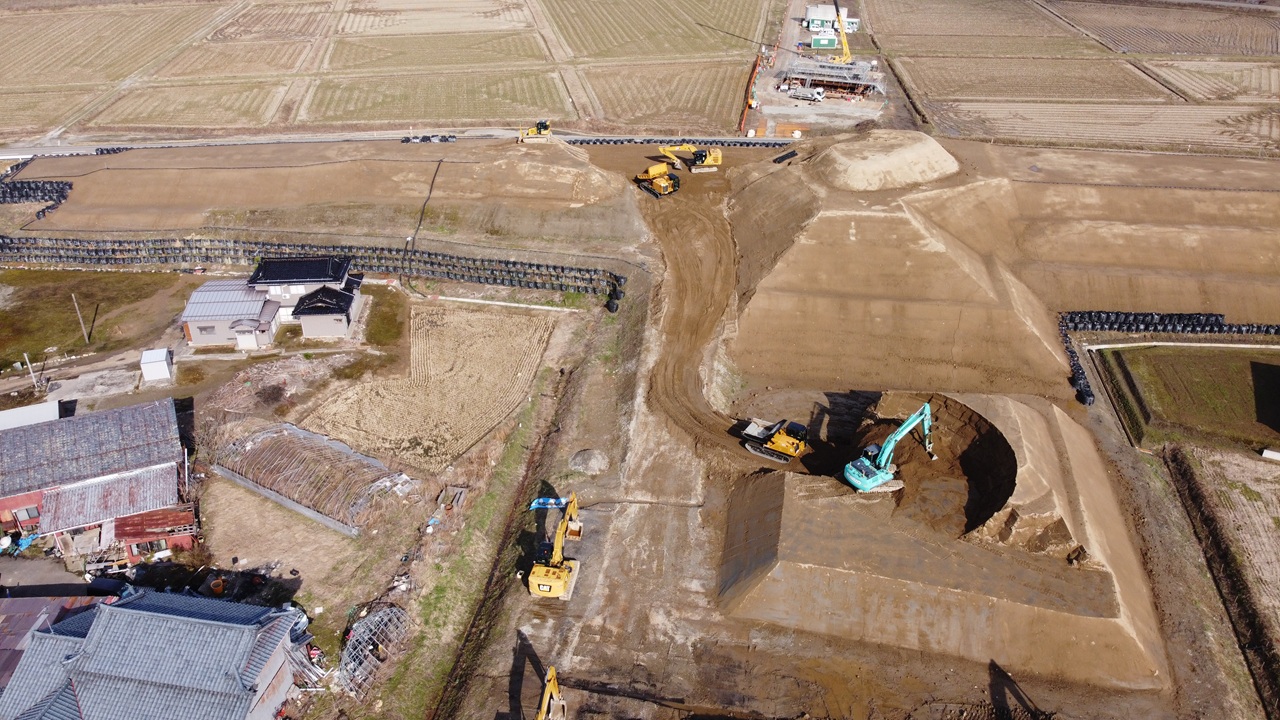

小須戸橋左岸取付道路その10工事では、12月に地盤改良工を行いました。

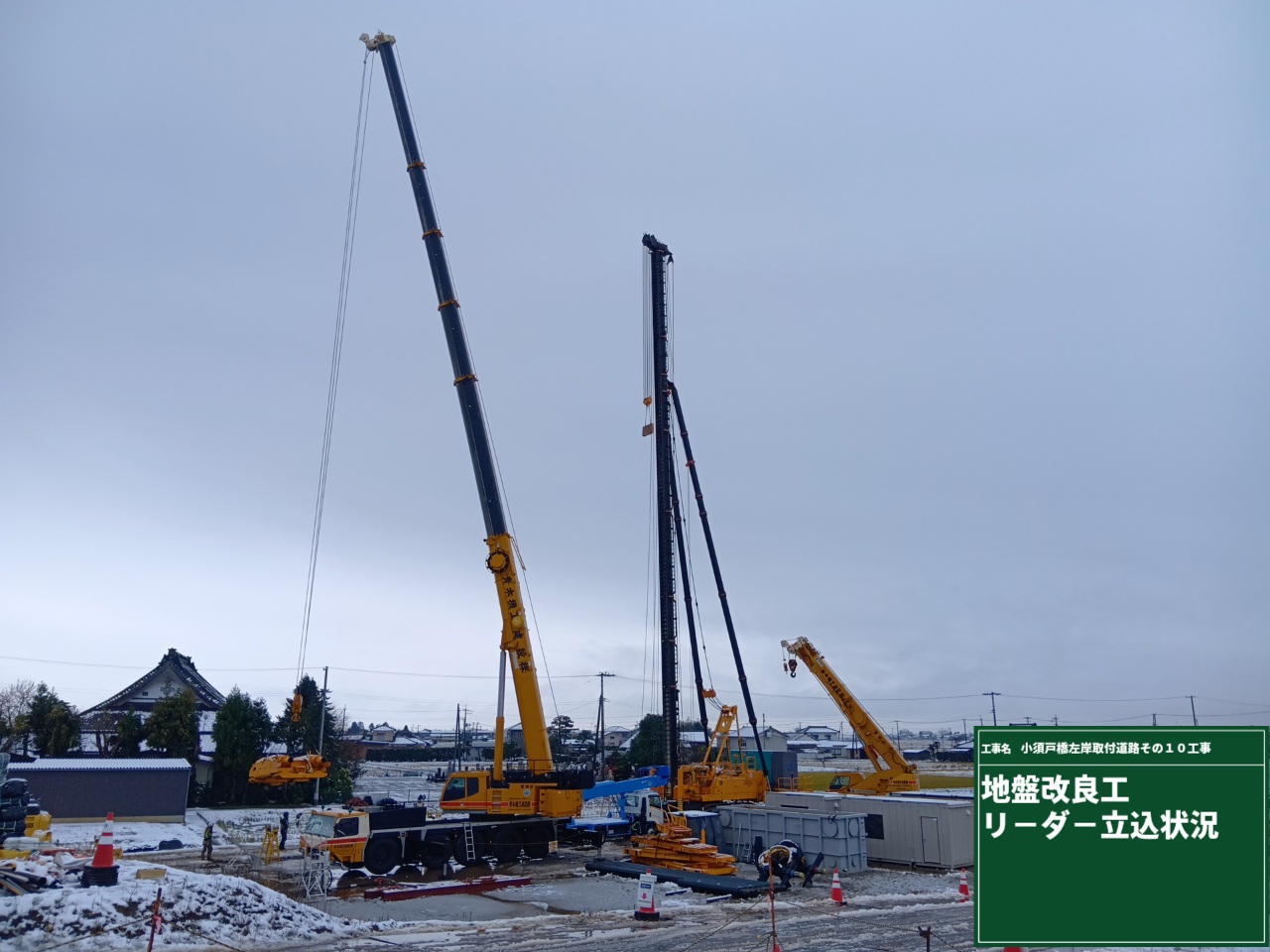

地盤中約27.5mまで、改良体72本を造成し、12月24日にすべての造成が完了しました。

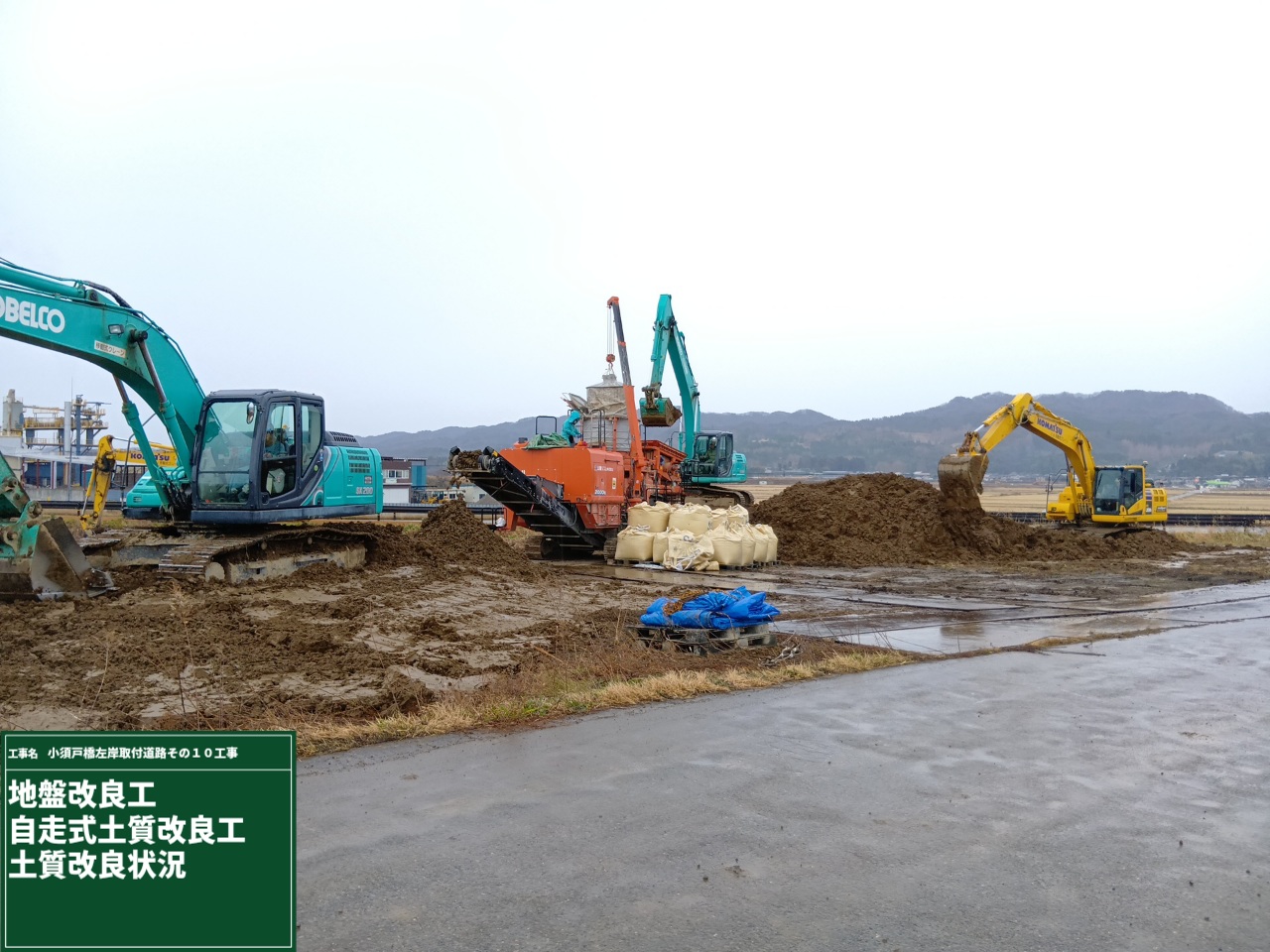

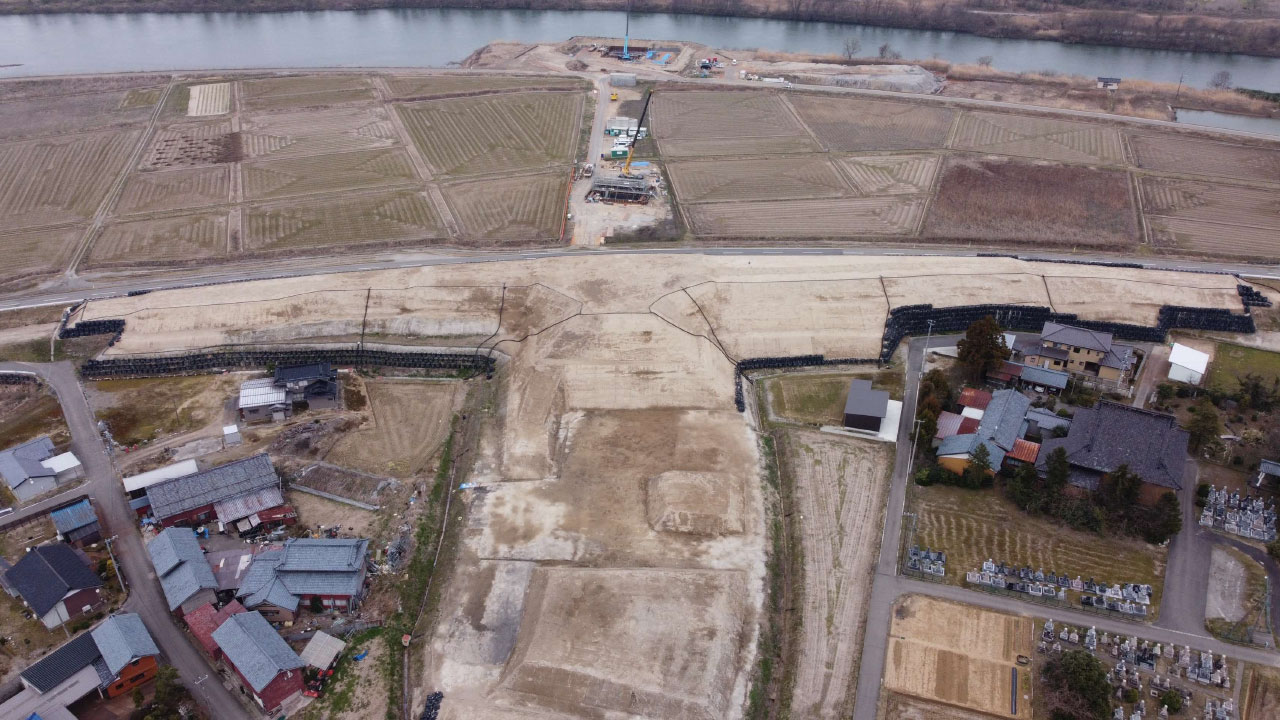

また、秋葉区水田地区において、土とセメントを混合する土質改良を行い、改良土を取付道路の盛土材として運搬し、締固める作業を進めています。
今後も取付道路の盛土作業は続きますが、安全管理と品質の確保に十分配慮しながら、計画どおり工事を進めてまいります。
地域の皆様、ならびに農耕者の皆様には、日頃より工事へのご理解とご協力をいただき、心より感謝申し上げます。
今後ともご不便をおかけすることがあるかと思いますが、引き続きご理解とご協力をお願いいたします。
